今天是2024年05月03日 星期五

冲刺全面投产!华东地区最大抽水蓄能电站最后一台机组启动试运行

来源:三峡集团

发布时间:2022年05月16日

点击数: 193

本网讯(崔徐波 马志忠)5月13日上午,华东地区最大抽水蓄能电站,三峡集团所属三峡建工浙江长龙山抽水蓄能电站(以下简称长龙山电站)最后一台机组一次性启动成功,正式进入调试试运行阶段,向今年6月底全面投产目标发起最后冲刺。

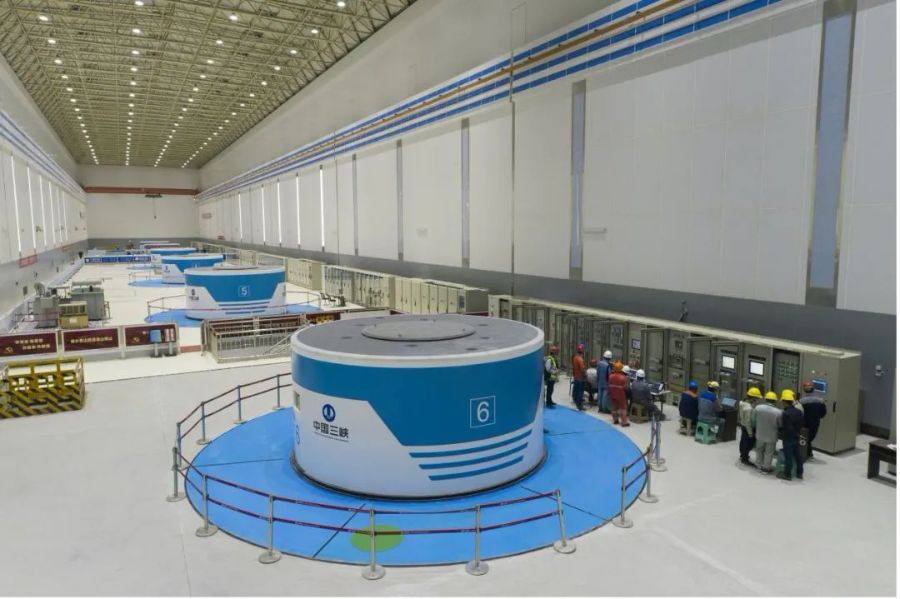

 6号机组首次启机现场   本文摄影:崔徐波



长龙山电站共设计安装6台350兆瓦抽水蓄能机组,从2021年6月底至今已经陆续完成5台机组投产发电。电站6号机组先后于今年1月19日、2月8日完成定子和转子吊装,4月完成总装,5月初完成无水调试工作。今天上午首次启动,并于11点58分顺利冲转升速至额定转速600转每分钟。



“目前它整体摆度是满足我们精品要求的,预计可以实现零配重进行过速实验。今天冲转完成之后后续还有50多项实验项目,计划在6月初完成甩负荷和抽水断电试验,6月15号机组进入15天考核试运行,6月底之前实现投产发电目标。”长龙山公司工程部主任姚亮介绍。



长龙山电站属于“高水头、大容量、高转速”抽水蓄能电站,额定水头高达710米,在已投产抽水蓄能电站中位居世界第二、国内第一。本次启动调试的6号机组和新投运的5号机组额定转速均为每分钟600转,在全世界350兆瓦抽水蓄能机组中,属最高转速,同时该电站还是全国唯一一个在同一厂房内布置两种不同额定转速抽水蓄能机组的电站,机组设计开发综合难度系数世界第一,技术水平世界领先。



为保证6号机组启动调试工作顺利开展,长龙山公司精细安排各项准备工作,统筹做好机组启动前中间验收、质量监督,严格组织开展机组启动试运行大纲、试运行方案报审,确保机组启动调试程序规范、内容全面、技术合理、措施得当。



长龙山电站位于浙江安吉,总装机容量210万千瓦,全部机组投产后年平均发电量可达24.35亿千瓦时,主要承担华东电网调峰、填谷、调频、调相及紧急事故备用等任务,对于优化华东地区电源结构,改善华东电网运行条件,促进新能源发展,助力构建新型电力系统具有重要意义。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
