今天是2024年05月03日 星期五

尼泊尔塔纳湖水电站调压井导井顺利贯通

来源:水电十一局

发布时间:2023年03月16日

点击数: 199

3月9日,由公司所属成都院设计、水电十一局承建的尼泊尔塔纳湖水电站调压井导井顺利贯通,标志着调压井开挖从导井施工向井筒扩挖转序。



塔纳湖水电站阻抗式引水调压室采用地下埋藏式布置,井身包含井筒和垂直竖井两部分,井筒初期支护后直径约25米,设计深度68.9米;垂直竖井初期支护后直径为6米,设计深度17.43米,井身总设计深度86.33米,设计开挖量约4万方。导井作为井筒扩挖的出渣通道,对调压井的开挖起着关键作用。



为了确保导井的按期贯通,成都院与水电十一局项目部精心研究,对地质风险进行提前预警,在井深中部软弱破碎围岩带,采取回填灌浆等措施,解决了不良地质条件下导井施工中孔内反渣失败、塌孔等问题,提前完成了导井贯通作业。



该电站枢纽工程由140米高混凝土重力坝、引水隧洞、调压井、压力钢管、地下厂房、尾水隧洞及尾水出口等组成,装机140.25兆瓦。工程处于施工建设的高峰期,进行地下厂房混凝土浇筑、尾水隧洞灌浆、引水隧洞和调压井开挖等工作。电站建成后,将有效提升尼泊尔全境发电设备总容量,极大缓解尼泊尔西部山区以及著名旅游城市博克拉电力供应紧张问题。同时,项目开工建设也带动了当地就业,累计为当地人提供了1500多个就业岗位。

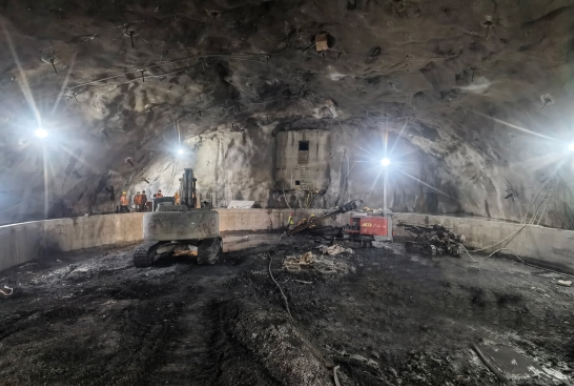

施工现场

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
