来源:中国电力新闻网
发布时间:2018年04月28日
点击数: 343

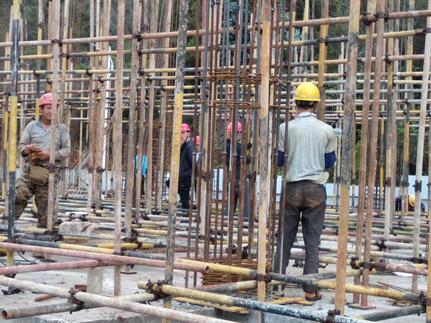

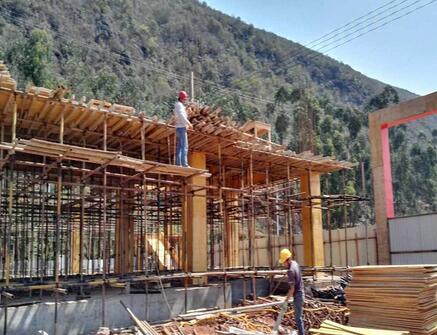

红河建水供电公司官厅镇供电所至3月1日正式开工以来,建设单位、监理单位、施工单位履行各自职责,为确保项目按里程碑进度计划2018年8月25日竣工,要求施工单位编制每周进度计划,监理单位按周进度计划对项目进度实施监督管控,并对现场安全工作及工程质量进行监督检查,目前,项目进度按计划推进,4月16日完成地梁施工,4月17日开始主体结构施工。
4月19日上午,建水县建筑施工安全监督站站长一行三人到官厅供电所项目施工现场对安全措施及现场安全工作进行监督检查,现场检查完成后,安监站站长召集建设单位、监理单位、施工单位相关管理人员在施工项目部召开施工安全检查会议,讲了安全的重要性、强化安全意识、施工安全监督检查的目的及意义,并对现场检查存在的施工安全问题下达了限期整改通知书,要求施工单位按规范要求,对施工临时用电、內架操作平台进行限期整改,对不符合要求的模版支撑拆除,按要求重新搭设,整改完成后形成整改报告安监站审核。
作为建设单位施工现场管理人员,要求监理工程师督促施工单位按整改通知书要求对安全问题进行限期整改,并加强施工安全现场检查管理工作,保证施工安全及工程质量,按期竣工验收。
