巴基斯坦塔贝拉水电站项目3号竖井枯水期开挖完成

来源:中国电建

发布时间:2018年05月10日

点击数: 236

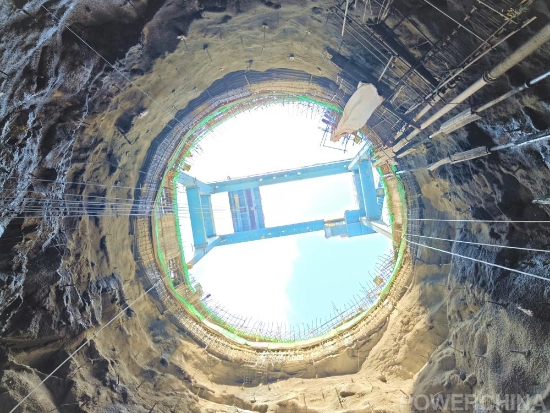

5月7日,随着最后一根锚杆施工的收尾,水电七局巴基斯坦塔贝拉项目取水口3号竖井,顺利完成开挖支护至枯水期工程师指令开挖高程。



现场工作人员介绍,取水口3号竖井井口高程409米,枯水期需往下开挖至高程381米。自3月19日启动竖井开挖以来,项目部合理组织,克服竖井地质条件差及渗水量大等不利因素,有序安排人力物力资源和技术骨干力量,提高了工程质量和施工进度,最终顺利完成枯水期开挖目标。





据悉,枯水期3号竖井开挖的顺利完成,为接下来竖井混凝土衬砌施工奠定基础。目前,混凝土施工已进入准备阶段,项目部将在保障施工安全的情况下,全力争取在汛期来临前完成3号竖井衬砌施工。
