科特迪瓦格西波-波波里水电站一期围堰顺利合拢

来源:中国电建

发布时间:2018年08月02日

点击数: 332

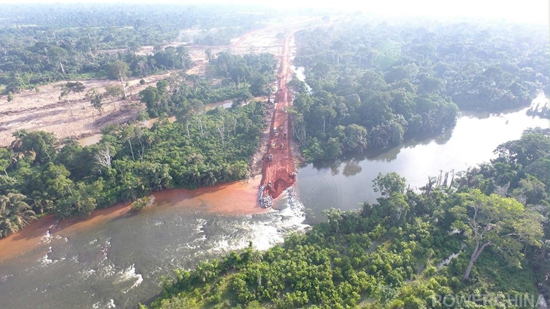

当地时间7月27日上午,由集团国际公司负责实施,水电五局EPC总承包的科特迪瓦格西波-波波里水电站一期围堰顺利实现合拢,这标志着格西波-波波里工程取得了阶段性的成果,并为波波里水电站主体工程施工打下良好基础。





波波里水电站一期围堰总长3.7千米,堰顶宽度6米,共计合拢大小河道7处。在面临施工难度大、资源匮乏且雨季施工的多重考验下,波波里项目部统筹规划,通过优化施工方案的方式来抓落实、赶晴天、战雨天,历经4个月的工期,最终顺利完成了围堰合拢工程,保障了后续溢洪道的爆破开挖提供作业的顺利实施。



科特迪瓦格西波-波波里水电站,位于科特迪瓦苏布雷市境内的撒桑德拉河上,装配3台贯流式机组,电站装机容量112.3兆瓦,工程包括土石坝、发电厂房、溢洪道、尾水渠、业主营地等。
