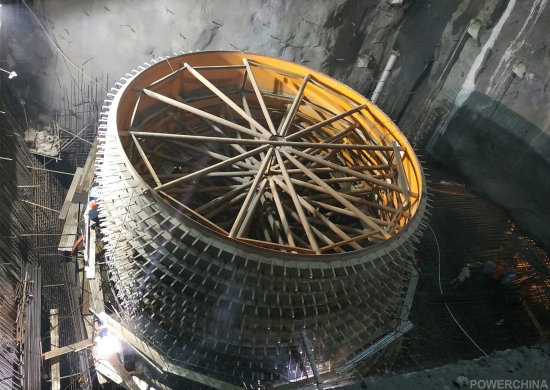

世界首台百万机组尾水肘管安装完成

来源:中国电建

发布时间:2018年08月30日

点击数: 367

8月28日,中国电建水电七局承担安装任务的白鹤滩水电站首台机组(8号)尾水肘管安装完成,验收合格率100%且所有指标均达到白鹤滩尾水肘管安装精品机组要求。





白鹤滩是世界上首个单台机组百万级的水电站,地下厂房左岸与右岸分别有8台发电机组,装机容量1600万千瓦;左岸单台套尾水肘管分为14节,8台套肘管共计112节。肘管为进口圆形断面扩散渐变形式,进口段的内径为9400毫米,出口端肘管内壁尺寸为15769毫米×7460毫米,管体钢板厚度为25毫米,管体材质Q258B,尾水肘管单台机组总量为336.3吨,8台套尾水肘管共计2690.4吨。



据了解,从首台机组定位节吊装到尾水肘管安装完成,历时81天,机组安装的进度、质量、安全均得到了监理、设计、业主的一致好评。
