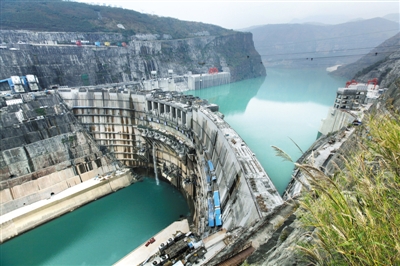

12月8日17时02分,溪洛渡水库成功蓄水至560米高程。本报通讯员 陈涛 摄
12月8日17时02分,溪洛渡水库成功蓄水至560米高程,圆满完成第二阶段蓄水任务,为第三阶段蓄水至600米水位打下坚实基础。
2013年5月4日,经国家验收委员会同意,溪洛渡电站3号、4号导流底孔开始下闸,进行第一阶段蓄水。蓄水期间水位从440米上升至540米死水位,于6月23日蓄水完成,历时51天。11月1日上午9点,除机组发电过流外,其他泄洪孔口均关闭。按计划每天小幅度提升水位,直至12月8日达到防洪限制水位560米。此次蓄水用时38天,库区震动及拱坝位移情况均保持在设计预测值范围内,库区居民生活与航运状况正常。
溪洛渡水库总库容为126.7亿立方米,此次蓄水至560米后库容达到69.23亿立方米,占整个库容50%以上,是金沙江流域最大的水库。
据了解,溪洛渡水库蓄水分为三个阶段;第一阶段蓄水至540米高程,第二阶段蓄水至560米高程,第三阶段预计明年8月下旬开始,水位将抬升至600米正常水位。
溪洛渡左、右岸地下电站计划各安装9台功率为77万千瓦的水轮发电机组,总装机容量1386万千瓦。今年7月首批机组发电,截至目前已有11台机组投产,预计2014年机组将全部投产。
根据工程建设需要,水库水位将在2014年2月下旬消落至540米。
