云南乌弄龙水电站大坝全线到顶

来源:中国电建

发布时间:2018年09月29日

点击数: 232

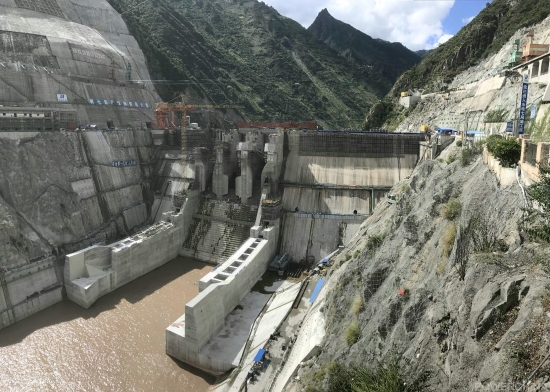

9月27日,水电七局承建的乌弄龙水电站主体工程大坝全线到顶,顺利实现年度土建施工目标,为电站11月下闸蓄水奠定了坚实基础。





乌弄龙主体工程大坝自2016年11月大坝垫层常态混凝土浇筑施工以来,项目部从技术措施、工艺流程、工序衔接等方面超前策划,狠抓现场安全和质量管控;积极开展劳动竞赛,大力开创文明施工亮点,全面提升工程形象面貌。



2018年8月17日大坝左岸1至5号坝段浇筑到顶, 9月21日6至9号溢流坝段浇筑到顶,9月24日右岸10至12号坝段浇筑到顶。 乌弄龙水电工程共计浇筑混凝土105.5万立方米,其中碾压混凝土67.2万立方米,常态混凝土38.3万立方米,钢筋制安9700吨。混凝土浇筑施工高峰期,月混凝土浇筑强度达10.6万立方米。



目前,工程土建与金结已有序交面,表孔弧门等金结安装正稳步推进。



原标题:水电七局乌弄龙水电站大坝全线到顶
