《 中国能源报 》( 2020年04月06日 第 11 版)
马远婷/摄

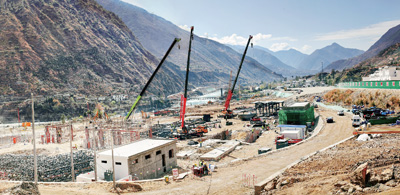

新冠肺炎疫情发生以来,华能泸定公司克服材料短缺等难题,确保硬梁包水电站工程不间断施工,并逐步扩大产能,全面复工复产。截至3月17日,项目累计完成首部枢纽标高喷防渗墙7328米、混凝土防渗墙2758平方米、振冲碎石桩7338米、导流明渠出口防淘墙647平方米。图为硬梁包水电站首部枢纽建设现场。
