来源:水电五局
发布时间:2020年04月21日
点击数: 353
4月15日,经过260个日日夜夜的艰苦奋斗,由水电五局承建的世界最大的调压井--下凯富峡超大型异形调压井液压滑模施工完成,标志着该项目全部竖井滑模施工完美收官。在调压井施工过程中多次受到业主、咨询、集团、赞比亚华人华侨总会、赞比亚总统以及当地社会等各个阶层的广泛关注和好评,公司和集团公司领导、赞比亚现任总统EDGAR CHAGWA LUNGU等多次亲临现场进行考察调研。该滑模顺利完成,填补了世界上超大型异形液压滑模施工的技术空白,在世界级调压井工程施工镌刻上了“中国电建”的名字,彰显了五局人在国内外特大型调压井工程建设中的品牌优势。

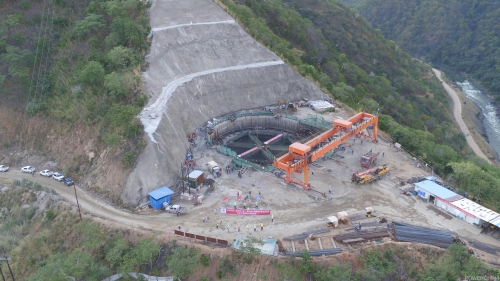

赞比亚下凯富峡电站调压井具有独特的设计体型,超大的开挖断面和“世界第一井”的特殊身份。开挖断面设计为圆形+扇形结构的异形断面,开挖井深133.2米,最大开挖直径50.8米,最大开挖跨度62.42米,调压井后接5条发电洞,是目前世界上已建和在建的最大调压井,因此被誉为“世界第一井”。该调压井具有“开挖直径大、断面不规则、结构体型复杂、井口平台面积小”等特点,滑模衬砌混凝土断面面积为535平方米,衬砌后直径32米,衬砌最大壁厚为10.9米,设有5条闸门槽,井内底部设置双曲倒悬穹顶闸室,其结构设计技术难度处于世界前列,施工技术面临严峻的挑战。
自工程开工以来,水电五局项目部的广大建设者,面临着世界级工程的挑战。他们身在赞比亚克服了施工环境恶劣、物资供应匮乏、项目资金紧张、技术难度复杂、设备材料到场滞后等诸多困难,精心组织、统筹规划,采取了一系列措施,确保调压井滑模的顺利完工。一是针对超大断面异形结构体型,大胆提出采用整体液压滑模将井筒及闸门槽一并滑模浇筑完成的施工方案,该方案经过项目、分局及公司逐层审批,以及和液压滑模生产厂家进行多次沟通讨论,最终成功应用于调压井的衬砌施工。二是在液压滑模到场滞后的情况下,项目积极组织,调整资源,集中进行滑模的安装工作,并设立节点工期及专项奖金,最终历时15天完成了滑模的安装工作,为后续的滑模施工赢取了宝贵的施工工期;三是液压滑模施工混凝土体量大、工期紧、任务重,在滑模期间每天平均浇筑混凝土1700余方,消耗水泥450多吨、粉煤灰200多吨,在赞比亚物资供应匮乏的形式下,物资供应压力巨大,项目部积极拓展运输渠道,联系生产厂家提前备货,多措并举,保障滑模施工的连续进行。
下凯富峡液压滑模施工进度也取得了优异成绩,在滑模施工期间最大单日浇筑混凝土2127方,滑模提升3.9米,在海外项目上展现了中国速度。五局广大员工始终坚持“建百年精品,铸时代丰碑”施工理念,以科技引领工程建设,该工程《超大型异形调压井施工关键技术研究》被中国电建集团列为重点研究项目。下凯富峡调压井液压滑模施工共浇筑混凝土6万余方,钢筋3千余吨。五局人将世界级工程奉献给了赞比亚,在海外树立了良好的企业形象,有力彰显了中国企业实力。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
