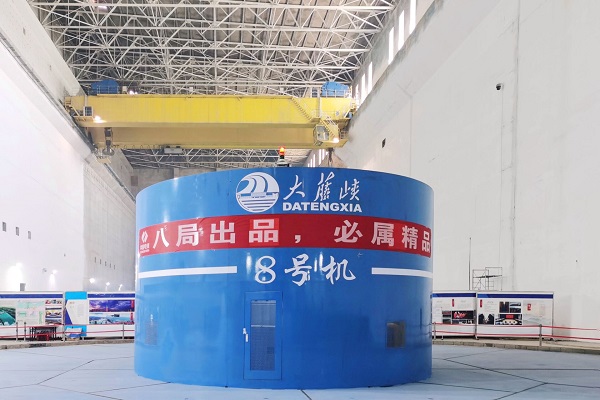

大藤峡首台机组72小时试运行圆满完成

来源:水电八局

发布时间:2020年04月30日

点击数: 342

4月28日下午15点39分,水电八局承建的大藤峡水利枢纽左岸厂房8号机组72小时试运行圆满完成,机组具备移交业主进行商业运行条件。



试运行开始前,项目部组织调试人员和厂家,联合浔州电厂,进行试运行电网风险分析,从电网风险、设备风险、作业风险、人身风险等方面采取风险控制措施。同时成立了试运行组织机构,明确相关责任人,编制了首台机启动试运行大纲,对试运行应具备条件逐项进行检查,消除运行隐患。并按南方电网公司的要求,进行了160项试运行前操作,将一、二次设备调整至试运行状态。



为保证试运行一次性成功,项目部进行了发电机出口断路器、GIA进线间隔断路器的自动同期试验,并严格进行了机组甩负荷试验、低油压关机试验、负荷下调速器试验、负荷下励磁等试验,确保了机组运行的质量。



4月25日15点39分开始,首台8号机组并网带100兆瓦负荷,正式进入72小时试运行阶段。试运行期间,机组各项指标均满足规范要求,运行安全可靠。



后续,项目部将再接再厉,全力以赴向7号机、6号机的发电目标迈进。
