今天是2024年11月28日 星期四

水电十局老挝南俄3水电站大坝主体填筑施工全部完成

来源:水电十局

发布时间:2020年06月08日

点击数: 478

6月4日,老挝南俄3水电站面板堆石坝填筑至防浪墙底部高程724.5米,标志着大坝主体填筑施工全部完成,转入面板混凝土施工阶段,较2020年计划提前了30天,为雨季沉降稳定后开展面板混凝土施工争取了宝贵时间。



南俄3项目大坝最大坝高210.0米,坝轴线长度518.5米,坝顶宽度8.0米,总填筑量1154.57万立方米,是目前东南亚及老挝第一高面板堆石坝。通过明确现场管理分工责任,精确验算爆、装、运、平、压设备组合配置,保障设备维修、维护,实行操作手设备计件考核,根据填坝强度合理组织各上坝料生产,分区分块科学规划有序填筑等一系列措施,保证了大坝填筑强度和进度,取得了月填筑量超过100万立方米、连续5个月月填筑量超过80万立方米的优良成绩;通过运用数字化碾压信息监控系统,不断优化调整料场开挖爆破参数,严格跟踪质量检验,加强施工期变形观测等措施保障了大坝填筑质量,一次检验合格率100%,沉降变形规律优于设计预期;通过采用中、欧双重设计理念确定的抗滑桩+钢筋石笼设计方案进行坝后坡与溢洪道结合部位处理,不仅解决了工程实际难题,更是开辟了业内应用的先例,施工进度和质量均受到业主和法国ARTELIA咨询的高度评价。



今年以来,受老挝新冠肺炎疫情、登革热肆虐影响,物资采购、人员组织遇到很大困难,项目通过一手严抓疫情防控,一手积极组织安全生产,各个工作面实现了有序、可控施工。

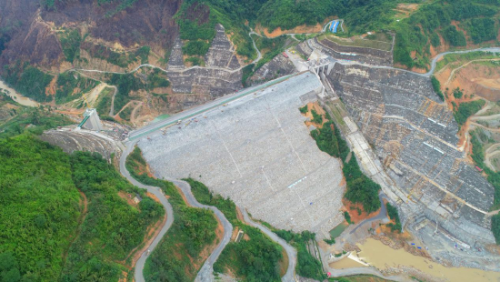

南俄3水电站大坝下游俯视图

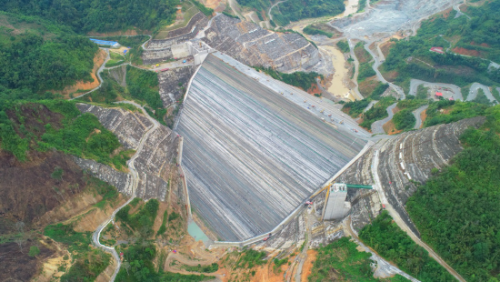

南俄3水电站大坝上游俯视图

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
