下凯富峡水电站大坝溢流面常态混凝土施工完成

来源:水电十一局

发布时间:2020年06月10日

点击数: 364

日前,赞比亚下凯富峡水电站大坝溢流面8#坝段挑流鼻坎最后一仓拉模混凝土顺利收盘,标志着溢流面常态混凝土施工全部完成。



大坝溢洪道位于8#、9#、10#、11#坝段,溢洪道由溢流面、挡水墙和分流闸墩组成,其中溢流面由下游反弧段、中间直线段和上游弧线段组成。溢流面宽度54米,堰顶高程EL561,浇筑方式主要采用拉模以及常规竹胶板立模施工,使用塔吊以及拖泵配合进行浇筑。大坝溢流面自2019年8月10日施工以来,项目部克服工期紧张、雨季施工、疫情影响等不利因素,鼓足干劲,排除困难,溢流面共完成常态混凝土浇筑5万余方。



常态混凝土的浇筑完成标志着溢洪道闸墩、挡水墙施工进入最后冲刺阶段,项目部将严格落实各项疫情防控举措的同时,抓好现场施工生产。当前大坝碾压混凝土浇筑完成,2号机组即将进入总装阶段,调压井衬砌施工全部完成,为实现大坝下闸蓄水和首台机组顺利发电创造了有利条件。

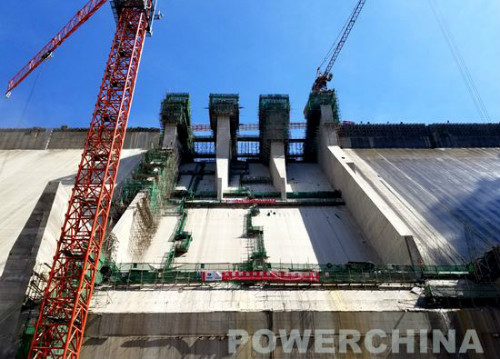

溢流面常态混凝土施工
