乌东德电站首台机组甩负荷试验顺利完成

来源:三峡集团

发布时间:2020年06月23日

点击数: 207

本网讯(谢伟成 刘攀)6月18日,乌东德右岸电站首批投产发电机组7号机组顺利完成甩负荷试验。



此次甩负荷试验按25%、50%、75%及100%等四个额定负荷进行。在各方人员通力合作下,历时14小时,各负荷下的甩负荷试验均一次性顺利完成。

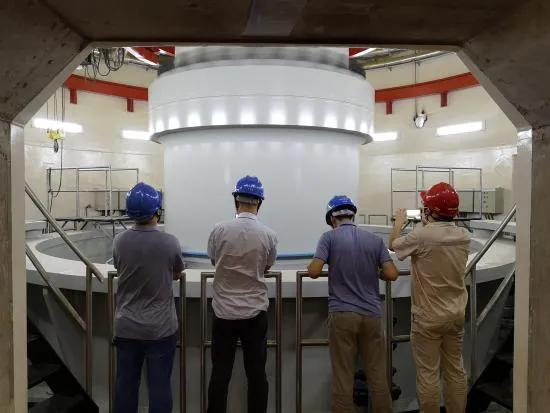

维护人员在水车室观察运行状态。 摄影:刘攀



此次试验结果表明,7号机组调速器动态品质满足设计要求,转速上升率和蜗壳水压上升率均满足调保计算要求;机组瓦温、振动、摆度及压力脉动等运行参数均达到优良标准。



机组甩负荷试验是检验机组、调速器、励磁装置、继电保护等设备的设计、制造和安装质量的最重要试验项目之一。试验的顺利完成,将为机组安全稳定投入运行奠定坚实基础。



下一步,7号机组将进行带负荷下调速试验、事故低油压试验、励磁系统试验、发电机进相试验、AGC/AVC试验、热稳定性试验、动水落门试验等试验项目,并择机进入72小时试运行。
