乌东德右岸首台机组具备商业运行条件

来源:水电八局

发布时间:2020年06月29日

点击数: 259

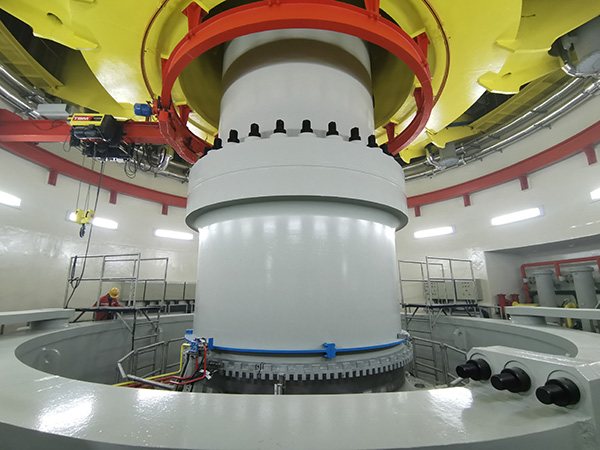

6月28日零点五分,由水电八局安装的乌东德右岸电站首台(7号)机组顺利完成72小时试运行,机组运行稳定,性能优良,机组振动、摆度、各部位温度等主要指标均满足设计要求。中国三峡集团乌东德建设部同步举行了首台投产发电机组交接仪式,标志着乌东德右岸电站首台机组完成投产发电,具备进入商业运行条件。



72小时试运行是对机组制造、安装与调试进行的全面检验,以确认机组可以并网安全运行。试运行期间,机组工作状态与正式发电相同。绝大部分机电设备问题可在72小时运行中发现,可以充分检验机组是否安全可靠,能否在并网的情况下长时间正常运转。



乌东德水电站是我国第四座、世界第七座跨入千万千瓦级行列的巨型水电站,电站左右岸厂房共安装12台85万千瓦水轮发电机组,总装机容量1020万千瓦。水电八局承担右岸6台机组的安装调试任务。



7号机组是乌东德右岸电站首台投产发电的机组,2019年12月16日,发电机转子顺利吊入机坑,机组进入总装阶段。2020年5月28日,在金沙江乌东德水电站机组启动验收委员会批准首批机组启动之后,7号机顺利启动,正式开始试运行,各项试验指标符合设计要求,运行状态稳定,表明该机组主体、辅机以及电气设备的安装质量优良。



在调试期间,乌东德机电安装项目部按照打造“美丽机电、精品机组”的要求,科学组织,精诚团结,积极主动与业主、监理等协调沟通,历经多个日夜的奋战,克服施工面多、工期紧、任务重及疫情等因素,如期实现了7号机组并网发电关键节点目标。



乌东德右岸首台机组完成72小时试运行后,乌东德机电安装项目部将继续发扬“自强不息、勇于超越”的企业精神,开拓进取,再接再厉,全力以赴推进后续机组的安装调试工作。
