国内最高额定水头的长龙山抽水蓄能电站3#引水上斜井全断面扩挖贯通

来源:水电十二局

发布时间:2020年08月20日

点击数: 233

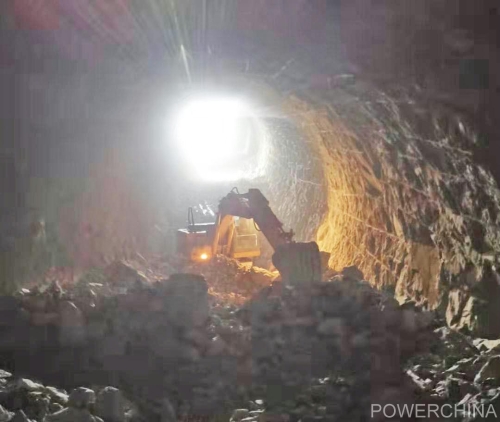

8月19日上午,水电十二局承建的国内最高额定水头长龙山抽水蓄能电站工程3#引水上斜井完成全断面扩挖工作,实现全断面贯通。



3号引水上斜井直线段长432米,开挖断面直径7米,底宽5.9米(马蹄形),倾斜角度58度,中间不设施工支洞,属国内仅有、世界罕见。



开挖过程中,施工局克服地质缺陷、钻孔深度大、岩石强度高、易发生孔内事故、疫情返岗复工等诸多不利条件,采用“定向钻(先导孔)+反井钻(直径2米导井)+人工扩挖”的施工方案,同时充分借鉴1#、2#引水上斜井的成功经验,编制地质预报表,根据不同钻深地质情况,优化3#引水上斜井导井施工反拉参数,创造了全断面日扩挖最大循环进尺达4.5米,月最高进尺达100.5米的新施工记录。



施工局在赶抢施工进度的同时,合理安排施工工序、加强过程控制,认真落实安全质量保证措施,确保了在引水斜井扩挖施工中没有出现任何安全事故,施工质量优良。



下一步,施工局将继续按照标准化施工方案、工艺步骤,确保安全、快速、优质做好洞身衬砌施工工作。
