今天是2024年07月23日 星期二

旭龙水电站可行性研究报告通过审查

来源:长江设计院

发布时间:2020年08月24日

点击数: 508

近日,水电水利规划设计总院在成都主持召开金沙江上游旭龙水电站可行性研究报告(枢纽部分)审查会,长江设计院副院长、旭龙水电站项目经理赵成生,院总工程师、旭龙水电站项目总工程师王小毛及各专业负责人与技术人员参加会议。出席会议的有农业农村部、国家林业和草原局、水利部长江水利委员会、国电金沙江旭龙水电开发有限公司、中国南方电网有限责任公司、四川、云南两省能源局、交通运输厅、水利厅,得荣县、巴塘县人民政府及有关部门、国家电网有限公司四川省公司、云南电网公司、中国电建集团中南勘测设计研究院有限公司等单位的专家和代表。



会议听取了工程勘察设计单位长江设计院关于旭龙水电站可行性研究阶段枢纽部分及水保、环保等主要设计成果的介绍,并分组对可研报告内容进行了认真讨论。审查认为旭龙水电站可行性研究报告(枢纽部分)内容详实、成果质量可靠,达到了可行性研究阶段相关内容和深度的要求,基本同意该报告。

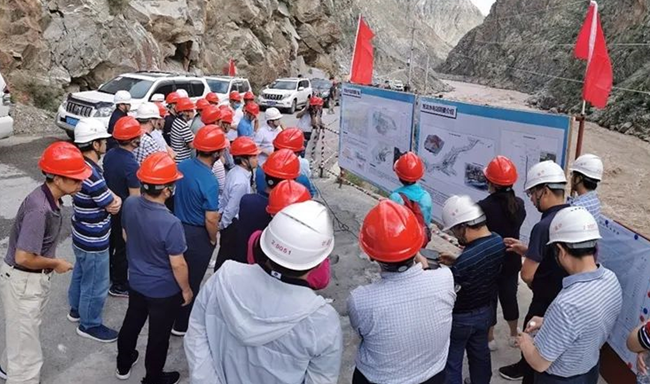

会前,赵成生副院长、王小毛总工及经计部、枢纽院、建设公司、三峡院等专业人员,陪同部分专家和代表赴旭龙水电站项目工程现场,分成坝工组与施工组对坝址、坝线、料场、平洞、主要施工场地等进行了查勘。





旭龙水电站预可行性研究报告于2017年9月通过审查,可行性研究报告(枢纽部分)于2019年8月通过了咨询。在可行性研究阶段,长江设计院通过精心策划及规范的项目管理,联合国内科研院所和高等院校,对水库影响区工程地质、坝址坝型坝线及枢纽布置格局选择、挡水泄水建筑物设计、装机容量、施工总布置规划、环境保护及水土保持报告书等开展了大量的专题研究,并开展了深入的设计优化工作,保质保量完成了可行性研究阶段勘测设计各项工作,为可行性研究报告顺利通过审查奠定了坚实的基础。





旭龙水电站位于金沙江上游四川省与云南省交界河段,左岸隶属四川省得荣县,右岸隶属云南省德钦县,是金沙江上游“一库十三级”梯级规划方案的第十二个梯级。工程开发任务主要为发电,并促进地方经济社会发展。水库正常蓄水位2302m,总库容8.47亿m3,具有日调节能力。工程采用坝式开发,电站装机容量2400MW,多年平均年发电量105.14亿kWh。枢纽工程主要由河床混凝土双曲拱坝、坝身泄水建筑物、右岸地下引水发电建筑物、过鱼设施等组成,最大坝高213m。



本次可行性研究报告顺利通过审查,为完成“2020年保核准、保开工”的双保任务目标创造了良好的条件。后续,旭龙水电站项目部将全力配合业主,积极推进旭龙水电站可研阶段移民、项目核准及报建相关工作,并开展招标设计及前期项目招标文件编制工作。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
