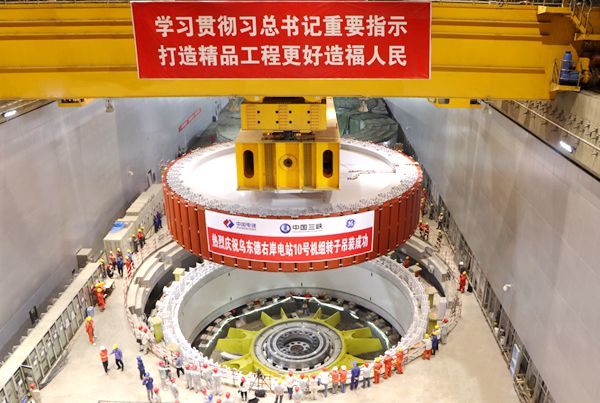

9月28日,乌东德右岸电站10号机组转子吊装完成,这是乌东德水电站成功吊装的第8台85万千瓦水轮发电机组转子,标志着10号机组安装全面进入总装阶段。
乌东德水电站10号机组转子由中心体、扇形体支架、大立筋、磁轭及磁极组成,重达2100吨,最大直径17.77米,高度3.57米,是乌东德水电站工程水轮发电机组最重部件之一。这台转子先后经过转子支架组装焊接、大立筋加工、磁轭叠装、转子热套、磁极挂装及耐压试验等6道主要工序,在转子组装过程中,项目部以创建“美丽机电、精品机组”为目标,精心施工,严抓质量和安全,经过近8个月的连续施工,顺利完成转子组装全部工序。经检测,转子焊缝一检合格率达100%,磁极挂装后整体圆度满足优良标准。
乌东德水电站10号机组转子吊装由两台国产1300吨桥机并车完成抬吊作业,起吊高度7.7米,水平行程124余米。上午9时28分,随着现场指挥一声令下,10号机组水轮发电机转子缓缓向机坑移动,经过60分钟运行,转子与发电机主轴、推力头准确对接,整个吊装过程安全平稳,转子吊装取得圆满成功。
水电八局项目部全体员工始终牢记习近平总书记殷切嘱托,坚持贯彻新发展理念,勇攀科技新高峰。目前,已投产7、8#机组各项技术指标均达到三峡精品机组要求,为国之重器——乌东德水电站首批机组投产发电作出重要贡献。
