今天是2024年07月22日 星期一

金沙水电站正式下闸蓄水!

来源:攀枝花电视台

发布时间:2020年11月03日

点击数: 464

10月30日上午11时,国家重大建设项目之一金沙水电站工程正式下闸蓄水,为11月底首台机组发电奠定了坚实基础。





11点

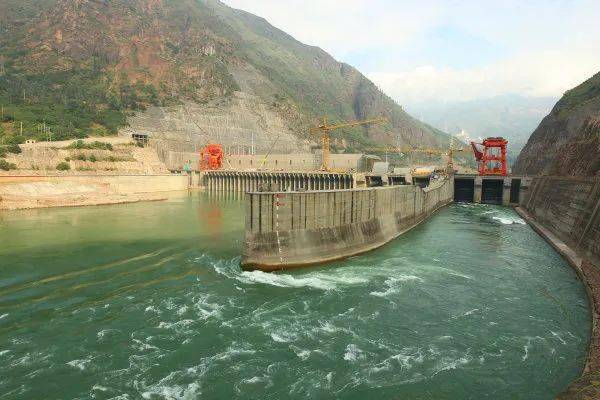

随着金沙水电站 5号检修门缓缓放下



闸门前的水花越来越少



大约过了20余分钟



狂奔的激流浪花散尽



金沙江水被截断,回流形成了漩涡



此次蓄水,主要利用河床3个泄洪表孔进行调控,蓄水量约0.587亿立方米,计划蓄水时间8至9天,分为三个阶段进行。金沙水电站蓄水完成后,库区水位将从1006米左右,逐步上升至死水位1020米。同时,库区河段水位变幅也将基本控制在2米以内,有利于突出城市的水际线、营造亲水环境,进一步改善库区众多取水设施的取水条件。



四川能投攀枝花公司金沙水力发电厂发电部值长王越介绍,水电站蓄水工作分成三个阶段进行,在保证下游生态流量480立方米/秒的基础上,每天水位上涨控制在2-3米以内,水位最终从目前1006米达到1020米,蓄水完成后,首台机组将进入有水调试准备投产发电。



金沙水电站是金沙江中游十级水电枢纽规划的第九级,位于金沙江中游攀枝花西区河段,工程以发电为主,兼有供水、改善城市水域景观和取水条件等综合效益,是长江上游经济带的重要组成部分。电站最大坝高66米,水库正常蓄水位1022米,总库容为1.08亿立方米,总装机容量56万千瓦,安装4台单机容量为140兆瓦的轴流转浆式水轮发电机组, 其转轮直径10.65米,为在建工程世界第一。



电站计划于2020年11月底实现首台机组投产发电,2021年工程竣工。届时,金沙水电站年发电量将达到21.77亿度,可保证60万居民即相当于一半以上攀枝花家庭一年的用电需求。



原标题:金沙水电站正式下闸蓄水!未来可保证60万居民用电需求

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
