据官方数据显示,2020年1-11月,我国新增水电装机比上年同期多出了740万千瓦。2020年,完全称得上是水电的投产大年!
与此同时,2020年,与水电建设配套的特高压送出工程也得到了大力支持与发展。在2020年的最后一个月,白鹤滩—江苏±800千伏特高压直流工程开工,乌东德电站送电广东广西特高压多端柔性直流示范工程(简称“昆柳龙直流工程”)正式启动投产送电。
2020年,一直颇受瞩目的乌东德水电站终于开始陆续投产发电。自6月29日首批机组投产发电以来,乌东德水电站半年来已陆续投产了8台机组,计划于2021年7月实现全部机组投产发电的目标。据三峡集团消息,截至2020年11月6日,乌东德水电站当时已经投产的4台机组发电量就已经突破100亿度。
乌东德水电站位于云南省禄劝县和四川省会东县交界,总装机容量1020万千瓦,是金沙江下游四个梯级电站的第一梯级,为中国第四、世界第七大水电站。与之配套的昆柳龙直流工程已于2020年年底正式启动投产送电。
据悉,昆柳龙直流工程预计每年送电330亿度,相当于海南省一年的全社会用电量,将有效解决“十三五”末及中长期云南水电消纳问题。
2020年前11个月,云南的水能利用率已达到99.02%。随着昆柳龙直流工程的投运,云南水电的消纳能力将进一步提升。
三峡集团另一个在建的大型水电项目白鹤滩水电站,同样位于四川与云南交界,是全球最大的在建水电工程,预计2021年7月首批机组投产发电。与之配套的白鹤滩—江苏±800千伏特高压直流工程已于2020年12月10日开工,额定输送容量800万千瓦,总投资307亿元,计划于2022年建成投运。
云南、四川两省都是水电大省。随着乌东德水电站机组的陆续投产,云南省电源突破1亿千瓦,其中水电7298万千瓦,约占72.45%。而四川省水电装机占比早已在2019年底就已达到了79.2%。但水电站的发电量受来水丰枯的影响较大,云南、四川两省的水电装机均占到了七成以上,在丰水期会有大量电力无法消纳,而在枯水期可能会需要从省外购电满足省内的供应平衡。四川、云南两省境内均有多条特高压工程配套,“窝电”问题也将随着特高压线路的陆续投产得到缓解。
据北极星电力网不完全统计,2020年,31个总装机10万千瓦及以上的水电站(含抽水蓄能电站)取得了重要进展。其中,乌东德、加查、江坪河等水电站超20台机组陆续投产,投产装机容量超1000万千瓦,抵得上半个三峡。这些水电站将为我国提供大量的清洁电量!
另外,值得注意的是,在北极星电力网不完全统计31个项目里,还有近一半为抽水蓄能电站。
以往,常被作为“黑启动”电源的抽水蓄能电站随着新能源发电和能源互联网的发展配置更加多元与普遍了。安徽绩溪抽水蓄能电站在2020年实现了1年6投,河北、湖北两省的抽水蓄能电站选点规划也在2020年获得能源局回复。(注:河北、湖北抽蓄电站选点规划统计时分别记作3个项目,共计6个项目。)

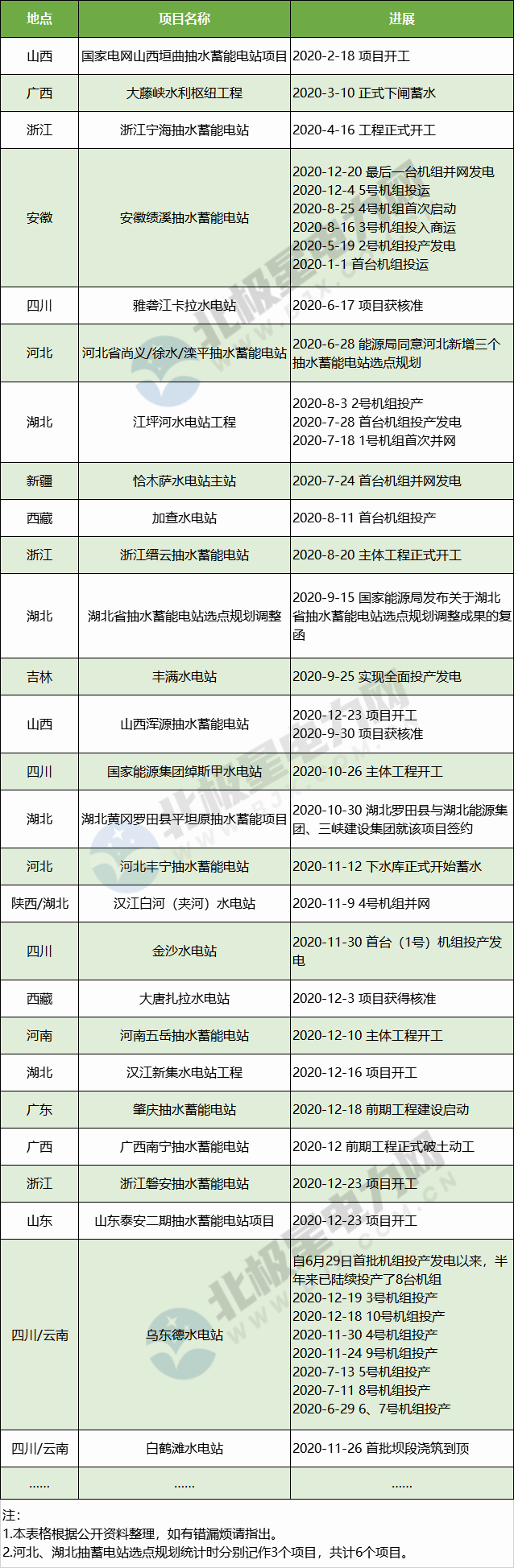

以下为北极星电力网不完全统计的项目简表:
