长龙山抽水蓄能电站3#引水上斜井滑模混凝土施工顺利完成

来源:第一工程公司

发布时间:2021年01月25日

点击数: 317

1月20日晚23点48分,随着最后一辆水泥罐车驶离3#斜井,标志着长龙山抽水蓄能水电站上水库3#引水上斜井滑模混凝土施工顺利完成。至此,长龙山抽水蓄能水电站上水库3条引水上斜井直线段混凝土衬砌全部完成。

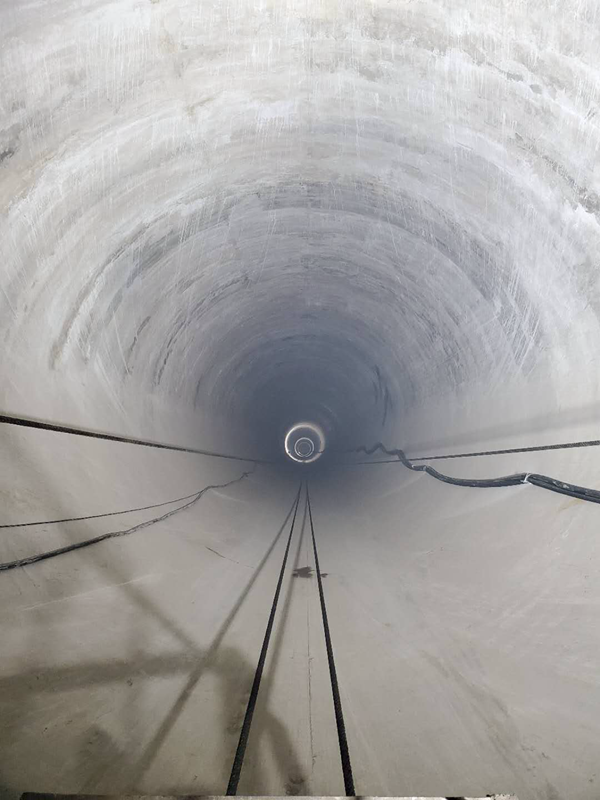

3#引水上斜井长434米,扩挖后为直径7米、底宽5.8米的马蹄形断面,衬砌后断面为直径6米的圆形。直线段衬砌全长402米,全部采用连续拉伸式液压千斤顶—钢绞线斜井LSD滑模系统施工,模体下部设置轨道,人员、材料采用12吨绞车牵引运输小车至作业面;整个上斜井混凝土浇筑分下部首仓段和上部滑升段两部分。



3#直线段混凝土衬砌自2020年11月12日起滑,历时68天完成,经受住了寒潮冰冻的考验,为防止冬季混凝土浇筑早期受冻、产生温度裂缝,确保混凝土浇筑施工质量,针对钢筋混凝土施工特点,采用温水拌制混凝土、增加混凝土拌和时间、混凝土搅拌车搅拌筒覆盖保温布、提高混凝土浇筑强度、及时喷洒养护液等保温措施。



2020年5月17日1#引水上斜井滑模混凝土正式施工,2021年1月20日3#引水上斜井结束,长龙山施工局用实际行动诠释“特别能吃苦、特别能战斗”的水电精神,担当拼搏、迎难而上,程序化、标准化、规范化施工,在保证工程质量与施工安全的前提下,真抓实干,完成了施工任务。后续施工局将顺势而为、乘胜前进,为确保2021年6月份底首机发电目标再立新功、再创佳绩!





摄影:徐宏昌
