葛洲坝人冒雨加快江西浯溪口水电站施工(图)

来源:中国能建

发布时间:2014年02月21日

点击数: 1144

连日来,由葛洲坝集团股份公司承建的江西省重点工程浯溪口水利枢纽大坝工程建设工地上,春雨绵绵,气温陡降;但葛洲坝建设者们并没有因此停顿下来,施工管理人员与工人们仍然冒雨日夜忙碌于大坝左右岸主体工程的清基、模板安装、钢筋绑扎、混凝土浇筑等施工中,工地上呈现出一派热气腾腾的施工景象。

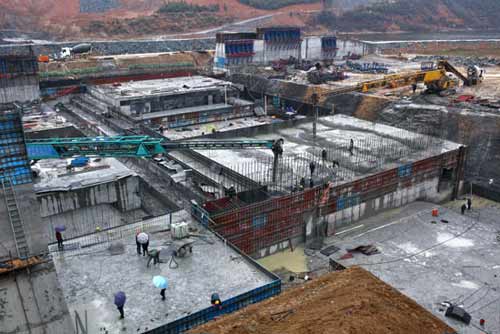

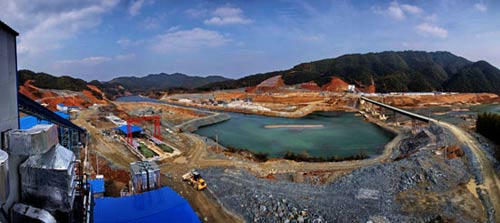

图为浯溪口水利枢纽工程工区场景

图为浯溪口水利枢纽工程左岸溢流坝段工人冒雨进行混凝土施工的场景

图为工人们冒雨进行混凝土振捣施工的场景

图为浯溪口水利枢纽工程左岸溢流坝段中导墙工人立模施工场景

浯溪口水利枢纽大坝主体工程自去年11月10日第一仓混凝土浇筑以来,工程施工就进入了混凝土浇筑的高峰期。根据调整后的工程建设工期第一重要节点目标,今年2月28日前要完成大坝左岸导流明渠施工任务,以提前具备今年汛期过流条件。

截至2月中旬,浯溪口水利枢纽工程总体进展顺利,大坝主体工程左右非溢流坝土石方开挖、厂房基坑开挖、表孔溢流坝基坑开挖已经全部完成,左岸导流明渠正抓紧混凝土浇筑施工,共完成土石方开挖约55万立方米,完成混凝土浇筑4.6万多立方米。
