来源:水电八局
发布时间:2021年04月02日
点击数: 479
3月30日,水电八局承建的广东梅州抽水蓄能电站上水库工程通过验收。
验收委员会通过查看相关资料、前往工地进行实地勘察,并召开蓄水验收会,听取了相关单位的汇报及验收专家组的意见。验收委员会表示:梅蓄电站上水库土建工程施工质量总体满足设计要求,工程蓄水阶段质量监督、安全鉴定已有具备工程蓄水条件的明确结论,工程蓄水方案及防洪度汛、水库蓄水应急预案可行。据此,验收委员会同意广东梅州抽水蓄能电站上水库工程2021年4月中旬下闸蓄水。

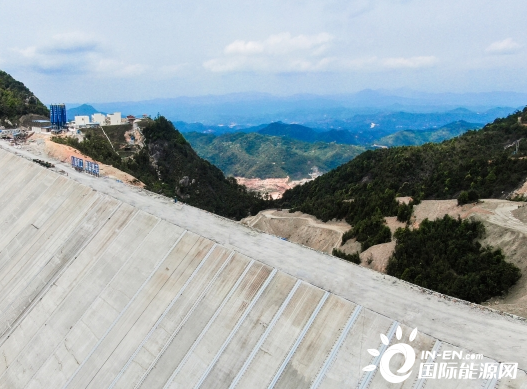

梅蓄电站是梅州历史上投资最大的基建工程。上水库工程包括主坝、副坝、溢洪道、进出水口、导流洞等建筑物,主坝为钢筋混凝土堆石坝,坝顶高程820米,最大坝高60米,坝顶顶长500米,进出水口位于大坝上游侧。上水库主体工程于2018年9月开工建设,2019年7月导流洞截流,2019年9月上水库主坝开始填筑,2020年9月主坝填筑封顶,2020年12月开始面板浇筑,2021年2月面板浇筑完成。
梅蓄电站也是广东省兴建的第五座抽水蓄能电站,电站的建设对改善当地生态环境、发展当地经济、助力实现“碳达峰、碳中和”及能源清洁低碳转型等方面均具有积极意义。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
