今天是2024年07月21日 星期日

第六台!白鹤滩水电站左岸又一机组转子成功吊装

来源:水电四局

发布时间:2021年08月19日

点击数: 227

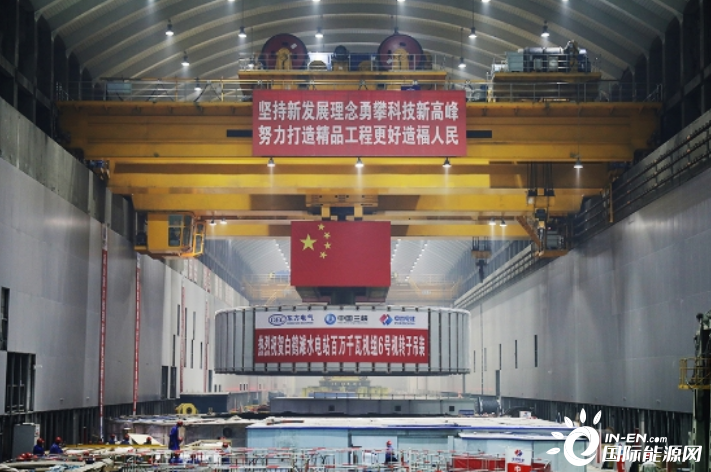

8月16日,白鹤滩水电站再传捷报,由水电四局安装的左岸6号机组转子成功吊装,正式进入总装阶段。至此,白鹤滩水电站左岸共有6台百万千瓦机组转子安装完毕。



白鹤滩水电站左右两岸分别安装8台我国自主研制的单机100万千瓦世界最大水轮发电机组,总装机容量1600万千瓦,实现了我国高端装备制造的重大突破。水电四局承担左岸8台机组安装调试任务,左岸电站机组转子外圆直径约16.2米,最大高度约4.1米,整体重量约1955吨,起吊重量约2100吨,由两台1300吨桥机并车后抬吊从左岸安装间牵引至对应机坑,是机组安装过程中重量最大、精度要求最高的核心部件。



6号机组转子支架于2021年1月15日开始组焊,4月27日开始磁轭叠装,8月14日顺利通过整体耐压试验具备吊装条件,组装总工期222天,较 “双七”计划总工期相比节省78天,吊装节点提前73天,距5号机转子吊装仅隔61天,是左岸已吊装完成的6台转子中跨时最短的一台。



据了解,6号机组转子磁极挂装后最终圆柱度0.50毫米、同心度0.06毫米,符合三峡集团百万千瓦水电机组精品标准,为实现白鹤滩水电站左岸2021年全年7台转子、8台转轮吊装完成、7台定子整体耐压试验通过的“双七”计划目标打下了良好基础。



白鹤滩水电站位于四川省宁南县和云南省巧家县交界的金沙江河道上,是在建规模全球第一、单机容量世界第一、装机规模全球第二大水电站。电站由三峡集团投资开发管理,中国电建承担了勘测设计及80%以上的施工任务 。工程于2021年6月28日实现首批机组发电目标,计划2022年底全部投产。届时,电站年均发电量624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,对我国实现碳达峰、碳中和目标具有重要意义,是长江经济带发展、西部大开发和“西电东送”战略的关键工程,也是三峡工程之后中国水电的新“国家名片”。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
