1.8GW!辽宁清原抽水蓄能电站尾水洞贯通

来源:水电八局

发布时间:2021年08月20日

点击数: 229

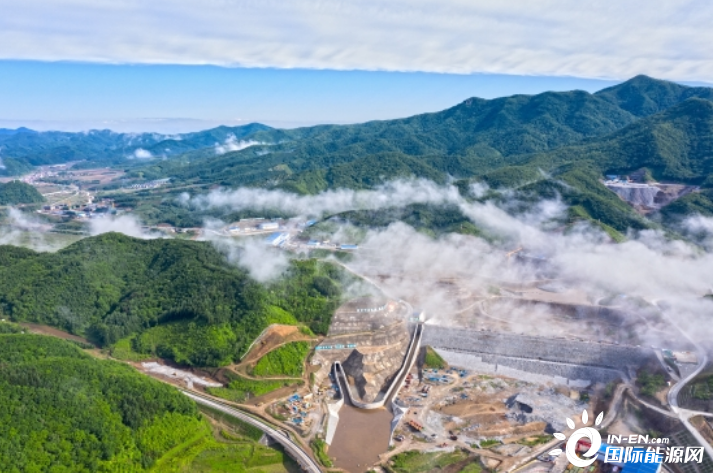

8月18日,水电八局承建的辽宁清原抽水蓄能电站项目1#尾水洞顺利贯通,为首台机组发电输水系统奠定了打下了坚实的基础,标志着项目从洞挖施工全面转向混凝土施工阶段。



1#尾水洞全长分别为1377米,开挖量为6万方。采用中部开挖两条施工支洞,分段上下游开挖。开挖过程中,面临洞室岩层较差、通风困难、多作业交叉施工组织困难等种种难题,项目部始终以“精益求精,建设洞室开挖标准化工程”为管理准则,严格把控安全质量进度,打造精品工程;强化施工现场安全文明管理,保证洞内安全文明施工;根据开挖经验不断调整优化爆破工艺增质提效,岔管开挖光爆率达到96%以上。



辽宁清原抽水蓄能电站项目是国家“十三五”重点能源工程、新一轮振兴东北老工业基地重大项目,总装机容量180万千瓦,设计年发电量30亿千瓦时,是东北地区最大的抽水蓄能电站。今年是“十四五”开局之年,也是清原抽水蓄能电站土建施工高峰年和关键性的一年。项目部重安全、抓质量,重效率、保工期,电站下水库大坝和地下洞室施工“多点开花”,奏响高速建设“进行曲”。接下来,项目部将全力保障2#、3#尾水洞相继贯通,推动2023年实现首台机组发电,助力早日实现碳达峰、碳中和目标。
