今天是2024年07月21日 星期日

水电四局汉江新集水电站施工围堰通过洪峰考验

来源:水电四局

发布时间:2021年09月23日

点击数: 389

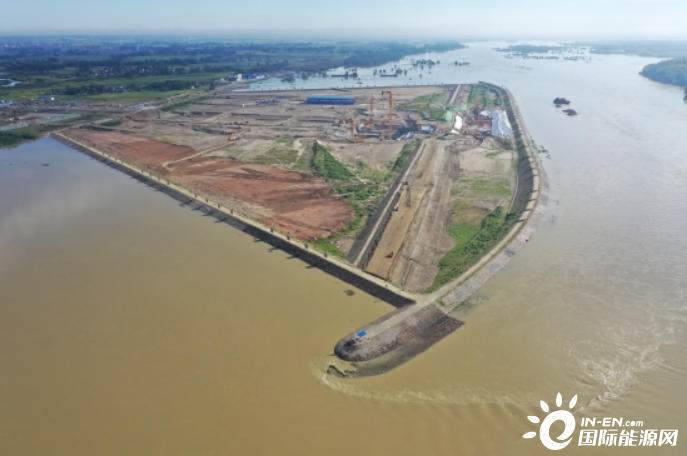

随着汉江水位、流量的整体回落,日前,水电四局汉江新集水电站项目积极对一期施工围堰迎水面过流区域进行全面排查,经检验,围堰外观、质量均保持良好状态,这标志着水电四局施工围堰经受住了汉江流域十年一遇洪峰的考验。



本轮洪峰于8月22日形成、9月10日结束,高水位运行达20天之久。新集水电站施工江段洪峰最高预警等级为Ⅱ级橙色预警、最大水位高程为70.8米,最大流量9780立方米/秒。



度汛期间,工程建设、项目管理部、监理、设计、施工单位多方联动,依据国家防办、应急管理部,长江委发布的汛情信息,对汉江上游汛情实时监控,对施工围堰采取24小时巡防排查,确保新集水电站安全度汛、万无一失。汉江高水位行洪过程中,一期施工围堰未发生渗漏、坍塌、变形等情况,达到了工程设计要求,经受住了洪峰的考验,受到《襄阳日报》等媒体关注报道。



新集水电站枢纽工程位于汉江中游河段湖北省襄阳市境内,为Ⅱ等大(2)型工程,正常蓄水位76.23米,总装机容量120兆瓦,年发电量5.09亿千瓦·时,航道标准为Ⅲ级,船闸设计标准1000吨级。兼顾发电、航运、水资源和生态环境保护等重要任务,该工程主要由泄水建筑物、电站厂房、通航建筑物和两岸挡水建筑物组成。一期施工围堰包括上、下游土石围堰和纵向围堰。上、下游围堰堰体防渗采用40厘米厚塑性混凝土防渗墙。构成堰体的主要填筑料分为过渡料、块石料、砂砾石料、垫层料等等。上游围堰顶高程74.50米,下游围堰顶高程为72.50米,堰顶宽8米,设计为十年一遇洪水标准。



特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
