尼泊尔塔纳湖水电站项目实现双洞贯通

来源:水电十一局

发布时间:2021年11月23日

点击数: 229

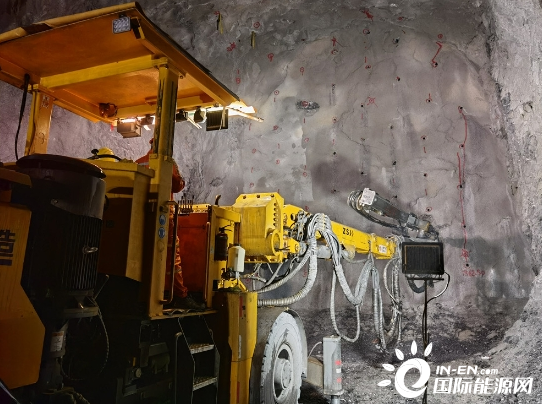

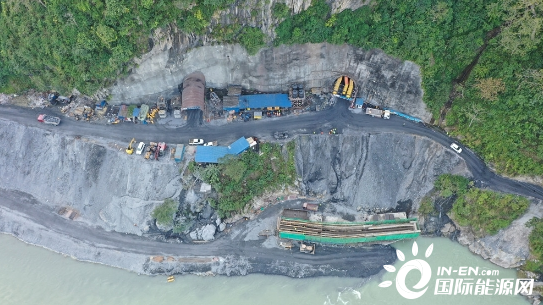

日前,尼泊尔塔纳湖水电站项目相继实现引水洞施工支洞和压力管道施工支洞贯通节点目标。



项目引水洞施工支洞全长356米,隧洞净尺寸为宽7米、高7米,开挖方量1.76万方。引水洞施工支洞作为引水隧洞和压力竖井顶部施工支洞的交通隧洞,是引水隧洞开挖和衬砌、压力竖井顶部施工支洞开挖、压力竖井开挖、压力钢管安装、浇筑的施工通道。在后期,将作为进入压力竖井检修口支洞的一条施工道路。



压力管道施工支洞全长218米,隧洞净断面为宽7米、高7米,开挖方量1.1万方。压力管道施工支洞作为压力竖井底部施工通道,将作为压力竖井下平段和岔管段开挖、压力钢管安装和衬砌的施工通道,同时也是竖井段的出渣通道。



为确保优质履约、保证双洞顺利贯通,项目部不断优化开挖方案和支护参数,严格把控安全与质量。各部门紧密配合,在施工前充分分析工作难点并对潜在的不利因素制定应急预案,按照隧洞工程规范要求有序地推进施工进度,同时严格执行防疫制度,全力克服疫情影响,恢复生产生活秩序,确保在落实疫情防控常态化要求的前提下,推进项目生产经营和施工建设。



下一步,项目部全体成员将以双洞贯通为契机,继续精心组织施工,确保完成年度任务目标。
