白鹤滩水电站左岸8台机组定子下线全部结束

来源:水电四局

发布时间:2021年12月21日

点击数: 263

12月16日16时50分,由水电四局承担施工的白鹤滩水电站8号机组定子绕组整体耐压试验顺利通过。至此,白鹤滩水电站左岸8台机组定子下线工作圆满结束,提前工期100天,超额1台,质量全部优于白鹤滩水电站百万千瓦水电机组精品标准。

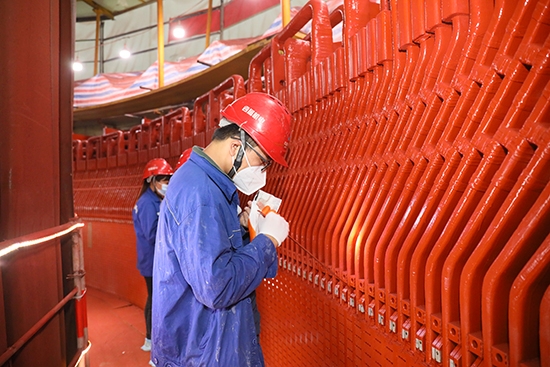

定子是水轮发电机组的重要组成部件之一,由机座、定子铁芯和定子绕组三部分组成,主要作用是产生旋转磁场,并通过转子旋转切割磁力线产生感应电动势,进而产生(输出)电流。白鹤滩左岸定子绕组分上、下两层进行嵌线安装,线棒总数1620根,单根线棒重约75kg,输出电能功率1000兆瓦、额定电压24千伏均位居世界水电第一。



自8号机组定子下线工作开展以来,白鹤滩项目部现场作业人员以建设大国重器的使命感和荣誉感,站好百万千瓦水电机组安装最后一班岗的责任感和担当感,始终秉承“精益求精、勇攀高峰”的工作理念,以严格的过程控制确保结果精品,高效高质推进定子下线工作,以提前计划节点100天,实际安装用时53天的成绩,刷新了7号机组定子下线提前节点64天、用时55天完成的记录,获得了业主、监理、厂家的一致称赞。



根据“双七”施工进度计划,2021年,水电四局共需完成4台机组定子下线工作。此次通过整体耐压试验的8号机组定子是超额完成的第5台,也是白鹤滩水电站开工以来整体完成的第15台。



白鹤滩水电站左右岸各安装8台世界单机容量最大的百万千瓦级水电机组,电站建成后,年均发电量624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,对我国实现碳达峰、碳中和目标具有重要意义,是长江经济带发展、西部大开发和“西电东送”战略的关键工程,也是三峡工程之后中国水电的新“国家名片”。
