今天是2024年07月21日 星期日

沅水流域三个水电站通过建设征地移民安置竣工验收

来源:中国电建中南院

发布时间:2021年12月28日

点击数: 197

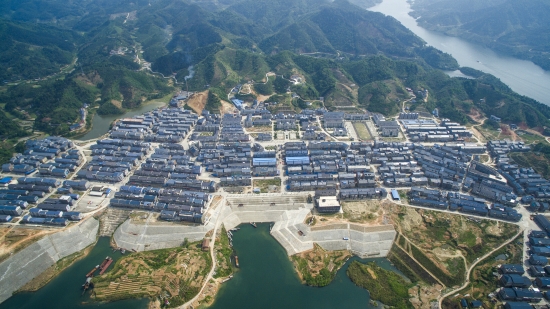

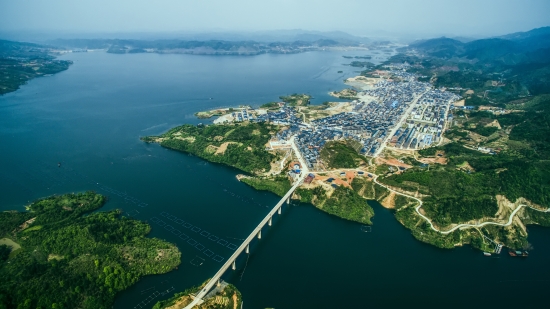

日前,中南院承担勘测设计的沅水流域托口水电站(湖南部分)、三板溪水电站、挂治水电站陆续通过建设征地移民安置竣工验收。



托口水电站、三板溪水电站、挂治水电站三个项目分别于2014年、2005年、2007年下闸,已蓄水发电多年。2021年,湖南省水利厅、贵州省生态移民局分别下达了年内竣工验收的目标任务,中南院投入了大量人力、物力,积极协调处理相关问题,确保了老项目的竣工移民专项验收节点,为工程竣工验收奠定了坚实基础。



托口水电站坝址位于沅水上游、湖南省洪江市托口镇下游3.5公里处,电站正常蓄水位250米,装机830兆瓦,多年平均发电量21.31亿千瓦时。工程建设征地涉及湖南部分搬迁安置人口36585人,房屋面积161.04万平方米,土地面积6.65万亩。电站主坝于2009年10月开工,2014年2月下闸蓄水至235米,2016年12月蓄水至250米。



三板溪水电站位于沅水干流上游河段的清水江中下游,贵州省黔东南州锦屏县上游25公里处,电站正常蓄水位475.00米,装机容量1020兆瓦,多年平均发电量24.28亿千瓦时。工程建设征地涉及黔东南州锦屏县、剑河县和黎平县3县搬迁安置人口41821人,房屋面积178.28万平方米,土地面积10.34万亩。电站于2001年11月开工,2005年1月下闸蓄水,2006年7月首台机组发电。



挂治水电站位于沅水干流上游河段的清水江中下游,地处贵州省黔东南苗族侗族自治州锦屏县上游约7公里,电站正常蓄水位322.00米,装机容量150兆瓦,多年平均发电量4.021亿千瓦时。工程建设征地涉及搬迁安置人口2266人,房屋面积11.37万平方米,土地面积0.36万亩。电站于2004年2月开工,2007年6月下闸蓄水至322米,2007年7月首台机组发电。







特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
