今天是2024年07月21日 星期日

大藤峡右岸机组进入大型机电设备安装攻坚阶段

来源:中国电建机电公司

发布时间:2022年01月04日

点击数: 212

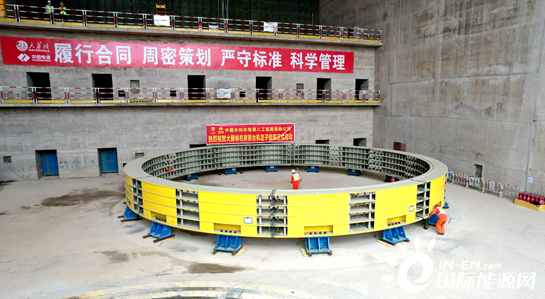

1月1日,新年伊始,大藤峡水利枢纽右岸首台(1#)机定子正式启动组装工作,标志着右岸机组进入大型机电设备安装攻坚阶段,为今年实现右岸61.3米蓄水和首台机发电又迈进一步。



根据施工计划,大藤峡右岸共布置5台机组,定子组装工位布置在1#安装间EL38.0m高程,每台定子机座分8瓣,下环直径16.86米,净重124.656吨,在厂房安装间进行为期80天的机座组拼、机座焊接、铁心叠装及铁损试验等相关工作。



为确保大藤峡右岸首台定子组装及安装工作顺利进行,项目部精心组织,成立突击小组,强化全过程监管,以技术、质量作为安全文明生产和优质履约的重要基础。



据悉,首台机定子完成组装及铁损试验后,预计今年3月底将启动首台机吊装工作。



大藤峡水利枢纽工程共布置国内最大的8台单机200MW轴流转浆式水轮发电机组,届时,全部机组发电投产后,年发电量达61.3亿千瓦时,将对促进粤港澳大湾区能源升级,保障流域防洪和供水安全、促进地区经济社会可持续发展具有重要作用。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
