今天是2024年07月21日 星期日

刚果(金)布桑加水电站大坝全面封顶至885米高程

来源:刚果(金)布桑加水电站项目

发布时间:2022年01月05日

点击数: 294

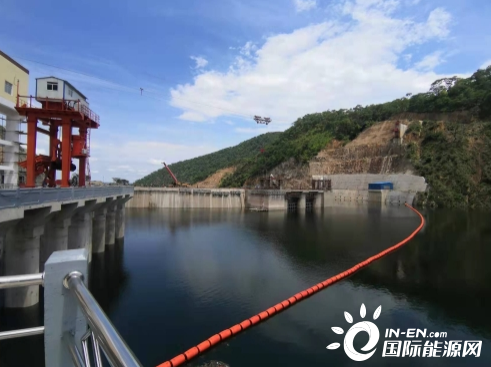

日前,刚果(金)布桑加水电站左右岸坝顶铺装混凝土浇筑全部完成,大坝混凝土全线封顶至885米高程。在这个辞旧迎新的时刻,布桑加水电站全体员工用实际行动献礼元旦。





布桑加水电站位于刚果河上游的卢阿拉巴河上,是目前刚果(金)在建的最大基础设施项目,水库总容量12.98亿立方米,电站总装机容量240兆瓦。布桑加水电站拦河大坝为抛物线双曲拱坝,坝顶高程885米,最大坝高141.5米。坝体除基础垫层、泄水建筑物、下游消能防冲建筑物等采用常态混凝土外,其余全部采用碾压混凝土。截止至2021年底,布桑加水电站累计实现碾压混凝土浇筑48.5万立方米、常态混凝土浇筑12.5万立方米。与此同时,坝体底层、中层、顶层灌浆隧洞及灌浆廊道帷幕灌浆施工也与本月初全部完工,累计完成帷幕灌浆钻孔56647.92米,灌浆53081.49米,布桑加项目部在最短的时间里保质保量完成了高强度的钻灌任务,并获得了业主及监理的一致好评。



2021年对于布桑加项目部来说是一个不平凡的一年,海外疫情形势严峻,项目物资及人员短缺,尽管前方道路困难重重,但项目全体员工没有一丝松懈,在稳步推进生产的同时时刻紧绷防疫这根弦,真正做到一方面严格防控疫情,另一方面争分夺秒抓生产。最终,布桑加水电站与2021年5月31日完成了导流洞下闸,大坝开始第一阶段蓄水;7月25日左右中孔全部关闭,第二阶段蓄水正式开始;9月11日大坝碾压混凝土施工至884米高程;9月20日大坝表孔浇筑至875米高程,为9月30日发电创造了先决条件;12月29日左右岸铺装混凝土全线封顶至885米高程,坝体主体施工全面结束。



逐梦2021,启航2022。布桑加项目部全体员工用辛苦与汗水铸就的这座百米高坝将成为非洲的一座丰碑巍然屹立在刚果(金)的卢阿拉巴河上。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
