老挝怀拉涅河水电站项目引、补水隧洞首段相继顺利贯通

来源:老挝公司

发布时间:2022年03月01日

点击数: 206

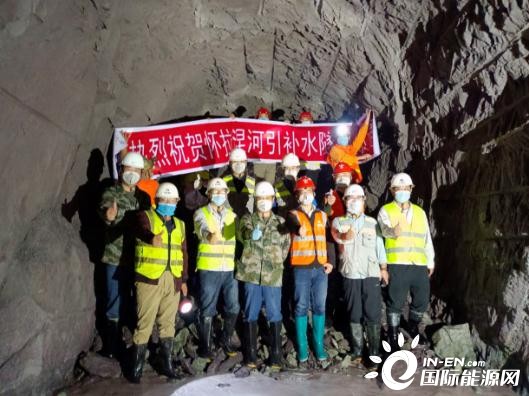

2月24日,公司承建的老挝怀拉涅水电站项目引水隧洞主要控制段2号施工支洞下游和3号施工支洞上游,以及补水隧道主要控制段1号施工支洞下游和2号施工支洞相继顺利贯通,标志着整个引、补水隧洞工程即将从硐室开挖阶段过渡到混凝土衬砌阶段。



引水隧洞进口至调压井全长3950.907米,隧洞过流断面为城门洞形,开挖断面尺寸为3.3米×3.6米(宽×高),引用流量11.8立方米/秒,是有压隧洞;补水隧洞全长3844.544米,为后接无压补水隧洞,隧洞过流断面为城门洞形,开挖断面尺寸为3.5米×3.75米(宽×高),正常蓄水位时输水流量为12.2立方米/秒。



老挝怀拉涅河水电站位于老挝东南部色贡省格林县境内怀拉涅河中下游段,电站正常蓄水位1215米,额定水头600米,装机60兆瓦(2×30兆瓦)。项目于2020年10月复工以来,克服了疫情和材料运输困难,使工程按计划有效推动。引水、补水两条隧洞主控制段的相继贯通,为下一步工程按期履约竣工发电奠定了坚实的基础。
