今天是2024年12月26日 星期四

溪洛渡左岸电站首台机组充水启动成功

来源:中新网

发布时间:2013年07月01日

点击数: 1141

据中国葛洲坝集团29日消息,继溪洛渡右岸电站13号机组成功启动后,左岸电站首台机组(6号机组)成功通过机组充水启动及过速试验。

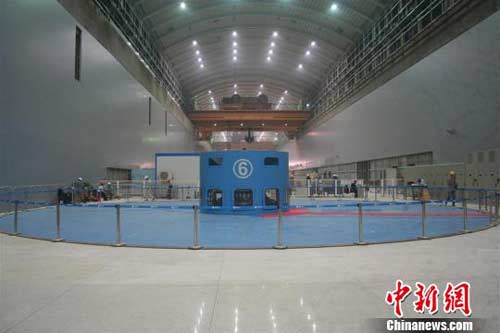

溪洛渡左岸电站首台机组(6号机组)充水启动成功



技术人员操作机组充水启动及过速试验



6月28日晚22时许,葛洲坝机电公司技术人员在现场总指挥按下响铃的那一刻,手动开导叶开始机组滑行试验,机组运行指标良好。随后,机组分级逐步升至25%、50%、75%、100%额定转速,机组运行各项数据符合要求。额定转速下机组连续运行近三小时,瓦温稳定考核试验通过,监测各项运行指标优良、稳定。6月29日0时58分,机组开始过速试验并一次通过。最终结果显示:6号机组各项技术指标符合设计要求,主控指标在优良范围内,机组安装质量满足技术要求。



6号机组是哈尔滨电机股份有限公司制造的77万千瓦机组,于2011年10月27日开始安装;2012年9月22日转子成功吊装就位;2013年6月23日完成安装及无水调试工作,6月24日尾水充水,6月28日正式启动,机组过速试验也随后圆满完成。



溪洛渡水电站布置左右两岸地下式厂房,共装机18台77万千瓦机组,总装机容量为1386万千瓦,为中国第二大水电站,仅次于三峡水电站。目前已完成4台机总装及无水调试,今年内计划投产10台,约占全国今年新增水电装机容量的四成以上。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
