4月22日,中国能建葛洲坝一公司承建的沙坪一级水电站厂坝工程施工现场一片繁忙,施工声响此起彼伏,两百多名参建人员在各自岗位上操作着钻机、挖掘机等机械持续作业,混凝土罐车、自卸车在围堰上来回穿梭。为确保汛前完成一期围堰施工,目前围堰防渗墙施工已进入全面冲刺阶段。

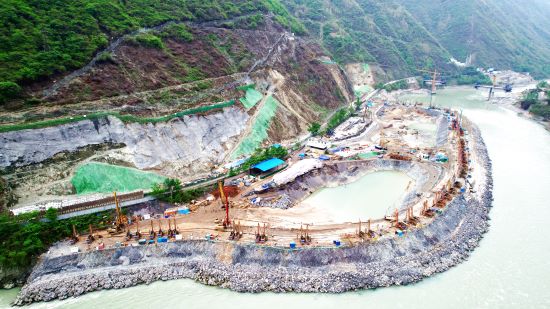

施工现场
据悉,沙坪一级水电站厂坝工程一期围堰塑性混凝土防渗墙面积近3万平方米,最大墙深超过50米,有效施工工期不到3个月,月均成墙面积超过1万平方米,属持续高强度,在国内水电史上都极为罕见。
自防渗墙开始施工以来,项目部高度重视,从开工伊始就建立了领导班子成员带队值夜班制度,使现场各个生产环节有序紧密衔接;在工作中结合生产实际,认真制定“精益生产创佳绩 提质争效保度汛”劳动竞赛方案,激发广大员工的积极性,施工现场形成了你追我赶的良好工作氛围。当前,防渗墙施工保持了稳定生产态势,防渗墙混凝土最大日浇筑成槽达到近1600平方米。
一期围堰防渗墙施工对电站后续施工和即将来临的汛期尤其重要。接下来,项目部将继续铆足干劲,奋勇争先,高效保质完成一期围堰施工节点目标。
大渡河沙坪一级水电站位于四川省乐山市金口河区,是四川省大渡河干流下游重要阶梯电站,按照全年10年一遇洪水标准进行设计,电站采用河床式开发,开发任务为发电,为二等大(2)型工程。电站总装机容量360兆瓦,与双江口、瀑布沟联合运行,保证出力119兆瓦,多年平均发电量为16.35亿千瓦时,对加快四川乐山市金口河区工业转型升级具有重要意义。
