今天是2024年11月24日 星期日

广东梅州抽蓄电站4#机组开机启动一次成功

来源:水电八局

发布时间:2022年04月27日

点击数: 353

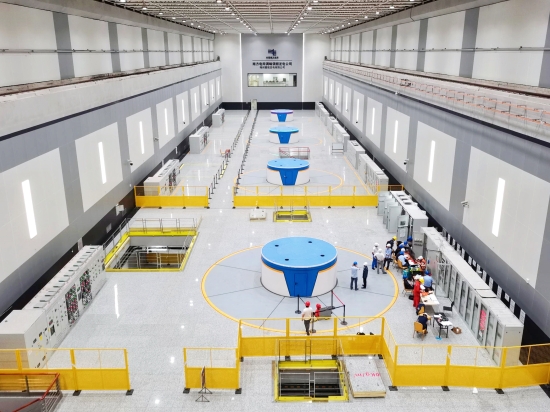

4月25日,由中国水电八局承建的广东梅州抽水蓄能电站最后一台机组(4#机组)首次开机启动一次成功,正式进入动态调试阶段。



为确保4#机组安全启动,项目部积极总结前三台机组的调试组织经验,配备精干调试力量,严格遵循机组启动试运行大纲,密切监控各设备、管路运行状态,认真记录相关试验数据,配合各调试单位有序开展机组启动调试工作。并在联合检查后,确认4#机组安装和调试质量优良,满足启动试运行条件要求。



一切准备就绪和监测人员到位后,20时08分,4#机组开机滑行,监听无异响、监测系统无异常信号后,机组开始分段平稳升速,自20%、40%、60%逐渐提速至70%、80%。8时45分,机组转至100%额定转速并保持,机组运行无异常。整体过程机组监测、振动、摆度、瓦温等各项指标均为优良,运行状态稳定。



接前三台机组三启三投后,此次4#机组的顺利启动,标志着梅蓄工程建设已进入收官阶段。之后项目部将按计划对4#机组进行瓦温稳定、过速等后续各项调试,以确保6月30日前机组按期全面投产,为大粤湾的绿色电力生产贡献八局力量。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
