华能东西关水电站1号机转子吊装成功

来源:能源网 曾程

发布时间:2014年03月27日

点击数: 418

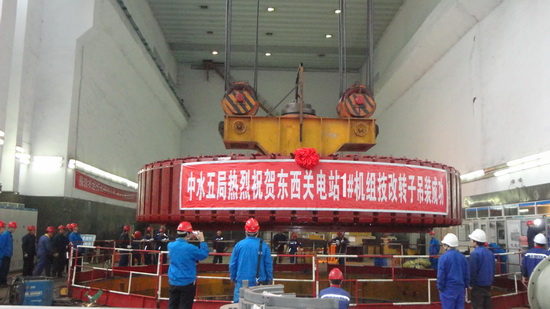

3月25日,由水电五局电站服务部承揽的华能东西关水电站1号机转子顺利吊装就位,标志着东西关水电站机组改造安装工作取得阶段性胜利,为4月底实现发电目标奠定了坚实的基础。





东西关水电站位于四川省广安市武胜县礼安镇,河床式地面厂房,首台机于1995年9月28日投入运行,电站初始装机容量4×4.5万千瓦,2009年华能四川公司上报了技改增容请示,获华能集团公司批准,2011年7月水电五局中标机组改造工程。改造后机组总容量为4×5.25万千瓦。



自1月8日开始,东西关水电站1号机转子开始组装,3月24日完成转子整体试验和喷漆工作。转子最大直径为9224毫米,整体起吊重量达到260吨,是东西关水电站单件重量最大的部件。 为了确保转子吊装成功,该项目部组织人员对桥机进行了全面的检查。3月25日14时30分,在主厂房桥机的牵引下,转子稳稳吊入定子中,1号机转子吊装成功。
