今天是2024年07月20日 星期六

巴基斯坦卡洛特水电站灌浆工程完工

来源:水电基础局

发布时间:2022年05月26日

点击数: 206

5月19日,随着溢洪道排水廊道最后一个排水孔顺利通过验收,水电基础局承建的难度极高的卡洛特软岩基础渗控灌浆工程圆满的画上了句号,标志着巴基斯坦卡洛特水电站基础处理工程项目部圆满完成全部施工任务。



卡洛特水电站是“中巴经济走廊”优先实施项目,是“一带一路”首个大型水电投资建设项目,是整合中国水电设计、施工、装备与建设管理全产业链编队出海的示范项目,对中国水电走向国际具有深远意义。



水电基础局承建了该水电站的基础处理工程项目,施工主要完成了混凝土防渗墙4517.73平米,固结灌浆15547.5米,帷幕灌浆47315.44米,化学灌浆3775.7米等。根据钻孔取芯、检查孔检测及大坝蓄水后监测情况来看,基础防渗处理效果良好,获得了总包方、监理、项目管理方和业主方一致肯定和赞扬。



卡洛特水电站大坝基础地质条件极其复杂。在前期施工过程中,常因泥质岩软弱且具有微膨胀性、盖重薄承压能力差、互层多易劈裂、外漏、节理发育、卸荷裂隙等诸多不利因素,导致灌浆升压难、易抬动、串冒浆、“吸水不吸浆”等异常现象频繁发生,是国内类似工程的综合体现。



项目部积极响应,联动设计单位、总承包单位和业主单位共同分析原因、研究应对措施,并多次组织邀请业内专家莅临现场指导工作,通过调整灌浆工艺参数、改变灌浆方法和灌注材料及一系列抗抬防漏的处理措施,最终经第三方质量检查合格率为100%的优异成绩。



三年多以来,卡洛特水电站大坝及溢洪道基础处理工程不仅面临着地质条件极其复杂,灌浆难度极高的重大难题,还面临着强降雨、新冠疫情等多重不利因素影响,项目部通过精心策划、合理调配资源和科学组织施工管理;施工人员积极落实、不畏艰难、勇往直前,保障了项目的平稳运行,施工期间质量安全零事故。



巴基斯坦卡洛特基础处理项目部不仅展现了水电基础局基础处理“王牌军”应有的实力和能力,也加强了巴基斯坦市场对中国电建及中国水电品牌的认可,也为水电基础局后续开拓巴基斯坦市场打下了坚实的基础。

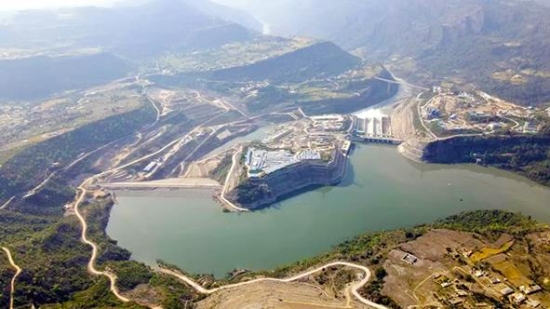

巴基斯坦卡洛特水电站全貌

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
