玛尔挡水电站大坝挤压边墙上升速度创国内领先水平

来源:水电三局

发布时间:2022年05月31日

点击数: 205

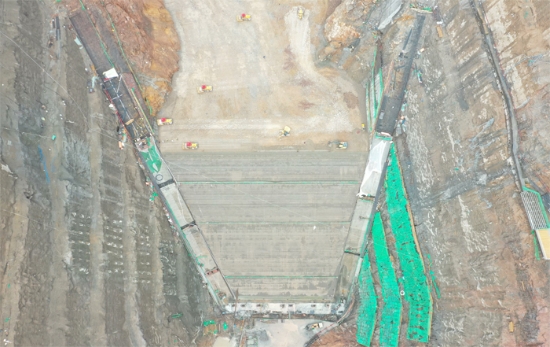

日前,由水电三局第一分局承建的玛尔挡水电站施工建设再创佳绩,挤压边墙月上升速度达到25.2米,对比国内在建同类水电站,玛尔挡水电站大坝挤压边墙月上升速度创造国内领先水平。



项目部于3月7日启动首层挤压边墙施工,当时施工现场平均气温基本在零下5度,夜晚最低温度能达到零下15度,每天有效施工时间不足12小时。在公司、分局及业主、监理等单位的共同帮助下,项目部领导坚守施工一线,充分利用白天升温时间抢抓挤压边墙施工,月上升速度达到17.6米,接近国内挤压边墙最高上升速度18米。



进入5月份后,挤压边墙施工上升速度已经接近国内最高水平,项目全体人员勠力同心、披星戴月,月上升速度达到63层(25.2米),超过国内挤压边墙最高上升速度,为在6月底挤压边墙达到3160米高程奠定了坚实基础。



目前,项目部正在策划挤压边墙2天上升5层的施工计划,项目部全体人员将继续发扬“自强不息、勇于超越”的企业精神,为完成挤压边墙施工关键节点目标努力奋斗。
