贵州平寨航电枢纽工程三台机组全部投产

来源:水电八局

发布时间:2022年06月13日

点击数: 194

6月7日21点30分,位于台江与施秉两县交界处的清水江平寨航电枢纽工程三台机组全部投产且运行正常。项目投产后,不仅能有效改善黔东南自治州电力短缺状况,支撑周边地区用电需求,同时对贵州省进一步畅通水路运输、实现“以航为主、以电养航”目的具有重要作用。

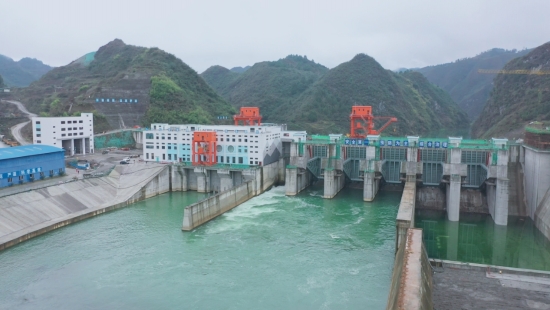

平寨航电枢纽工程是贵州省实施“北入长江、南下珠江”水运战略的重点规划建设项目之一。设计通航船舶吨级为500吨,装机容量42兆瓦,渠化航道22公里。枢纽主要建筑物包括溢流坝段、底孔冲沙泄洪坝段、重力坝连接坝段、船闸上下闸首和闸室、发电厂房、引航道等。



自项目开工以来,项目部克服工期紧迫、新冠疫情反复、超标洪水、设备物资供应滞后等重重困难,始终保持争创“精品工程”意识,高标准严要求,奋勇鏖战,跑出了项目建设“加速度”。2018年9月27日,厂房首仓混凝土开始浇筑;2021年4月26日,发电厂房进水口门机开始拼装;2022年1月8日,正式下闸蓄水;2022年3月7日,首台机组进入调试阶段;2022年3月18日,首台机组并网投产发电。



项目投产后,将渠化坝址至凯里市22公里河道,建成V级航道,届时可通行300吨级(兼顾500吨级)船舶。预计年发电1.28亿度,节约标准煤约3.7万吨,减排二氧化碳8.18万吨。项目建成不仅对改善黔东南州地区交通状况,开发沿岸矿藏及旅游资源,促进地区经济发展和乡村振兴具有重要意义,更是落实“双碳”目标的重要举措和有力行动。



下一步,项目部将持续精心组织、科学施工,确保工程节点有序推进,以优异成绩迎接党的二十大胜利召开。
