今天是2024年07月20日 星期六

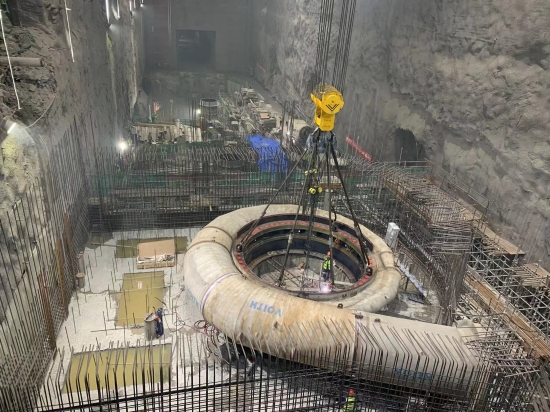

福建厦门抽水蓄能电站首台机组座环/蜗壳成功吊装

来源:中国电建中南院

发布时间:2022年06月21日

点击数: 287

日前,中南院承担监理的福建厦门抽水蓄能电站首台机组座环/蜗壳顺利吊装完成,标志着电站的机电安装工程正式进入高峰期。



福建厦门抽水蓄能电站位于福建省厦门市同安区汀溪镇境内,是福建省在建的最大的抽水蓄能项目,也是福建省“十三五”发展规划的重点项目。电站总装机容量为1400兆瓦,建成后主要承担福建电网的调峰、调频、调相、填谷、紧急事故备用及黑启动等任务。



电站机电安装工程座环/蜗壳分两瓣到货,整体组装完成后重约183.2吨。中南院监理中心充分发挥技术优势,对可能遇到的问题进行了提前研判,梳理了问题清单并制定了应对措施,确定了一套完善的施工工艺,并督促安装单位开展施工技术交底及安全技术交底。



1号机组座环/蜗壳组装时,因疫情影响座环焊接加温设备未能及时到达现场。中南院监理中心经多方协调,从福建永泰抽水蓄能电站借来座环焊接加温设备;组装调整时,监理中心督促安装单位严格控制座环圆度、座环下环平面度、导叶中心线等技术指标,并在安装单位“三级”检查合格后进行复检;焊接时,监理中心进行24小时旁站监理,严格要求安装单位按照监理中心批复的座环焊接工艺规程组织施焊;吊装前,监理中心会同业主、生产厂家、安装单位仔细检查桥机、绳索、吊具等起重机具,确保本次吊装工作顺利完成。







特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
