来源:红网时刻新闻
发布时间:2022年08月08日
点击数: 257
、

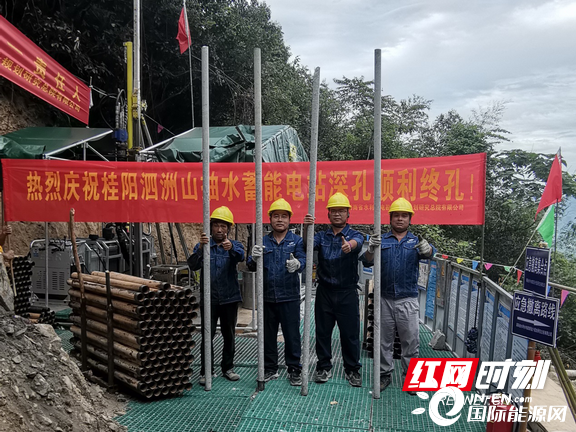

8月3日,郴州桂阳泗洲山1200MW抽水蓄能项目地下厂房415.2米深孔顺利终孔。

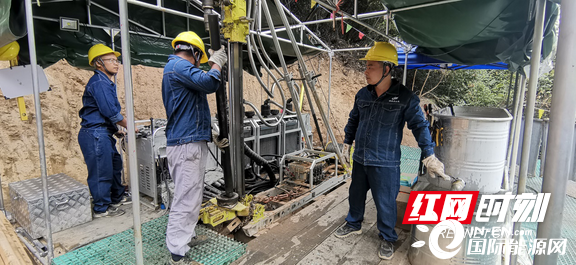

勘探钻孔作业现场。
红网时刻新闻8月6日讯(通讯员 万海涛 周旋)8月3日,由湖南省水利水电勘测设计规划研究总院有限公司(下称湖南省水电设计院)承担的郴州桂阳泗洲山1200MW抽水蓄能项目地下厂房415.2米深孔顺利终孔。面对坚硬的花岗岩地层和设计院有史以来勘探的最深钻孔,湖南省水利设计院仅用15个工作日顺利完成任务,再创“湖南院速度”。
郴州桂阳泗洲山抽水蓄能电站工程位于湖南郴州市桂阳县桥市乡境内,项目总装机容量1200MW,拟安装4台单机容量300MW的单级混流可逆式水泵水轮机组。该项目是湖南省水利设计院与广东省水电设计院合作实施的第一个抽蓄项目,项目工期紧,难度大,特别是地下厂房400多米的深孔是地勘阶段的关键节点。
在连日高温下,湖南设计院人迎难而上,团结奋斗,强化组织协调,积极开荒修路,引进新型便携式钻探设备,全力提高工效,克服了施工协调难度大、进场道路不畅等诸多困难。7月15日两院专家组确定孔位,20日正式开孔钻进,全天24小时施工,日进尺达28米。经过15天的日夜奋战,原计划8月20日完成的地下厂房深孔,提前17天达到设计孔深415.2米,顺利终孔,得到业主的高度评价,也刷新了湖南省水利设计院勘探钻孔孔深记录。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
