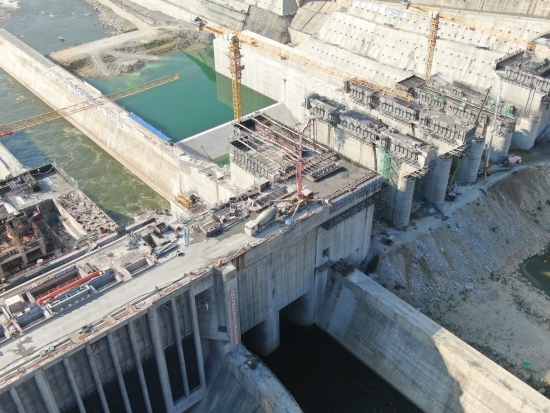

黄金峡水利枢纽工程纵向围堰坝段顺利浇筑至顶

来源:水电十二局

发布时间:2022年08月17日

点击数: 249

8月12日,黄金峡水利枢纽工程纵向围堰坝段顺利浇筑至顶,为表孔坝段金结安装打下了坚实基础。



纵向混凝土围堰全长466.6米,由上纵段、坝身段、中导墙和下纵段组成。本次浇筑完成的是纵堰坝身挡水段,其沿水流方向长50.4米,坝体内设有生态放水孔,在干旱季节为下游持续提供水源,保障汉江水生生物的迁徙繁衍,维护自然生态链的持续发展。



纵向围堰在枢纽导流施工中发挥着不可替代的作用。本工程采用两期导流方案,一期通过纵向围堰及左岸上、下游土石围堰的围护,进行底孔坝段、厂坝导墙及厂房上游混凝土围堰等构筑物施工,为二期挡水做准备;二期利用纵向围堰及右岸上、下游土石围堰的围护,进行表孔坝段、消力戽、右非坝段等部位的开挖及混凝土浇筑工作。截至目前,纵向混凝土围堰已累计完成混凝土浇筑23.54万立方米。



黄金峡水利枢纽是引汉济渭工程的主要水源地,是整个引汉济渭工程的“龙头”。枢纽建成后主要以供水为主,多年平均调水约10亿立方米,兼顾发电,同时改善水上航运条件,是国家南水北调工程的重要补充。



纵堰坝段顺利浇筑至顶,标志着项目向着年底下闸蓄水目标实现又迈出坚实的一步。
