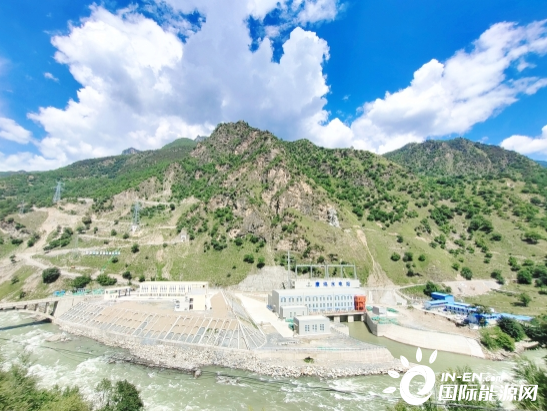

8月28日,由中国电建水电七局与成都院联合承建的凉山州木里河固增水电站(调度命名:康坞水电站)1号、3号机组并网发电,标志首批机组正式投产发电。
首批机组于8月26日完成72小时试运行。试运行过程中,机组振动、噪声、轴承瓦温等各项指标均满足设计、厂家及国家规范技术要求,电气设备性能运行稳定,控制保护动作正确可靠,未发生任何异常情况,顺利与业主完成无缝交接。
据了解,项目自开工建设以来,先后遭遇隧洞开挖特大涌水、有毒有害气体、塌方变形及新冠疫情等影响,工期进度一再受阻。项目管理团队迎难而上,通过科学管理、设计优化、高效施工、创新工法等系列举措,实现引水隧洞提前贯通等重大节点目标,确保首批机组顺利投产发电。
固增水电站位于四川省凉山州木里河干流上,采用引水式发电,引水隧洞全线长约11.06千米,总库容48.4万平方米,共4台水轮发电机组,总装机容量172兆瓦。投产发电后,对缓解电力供需紧张、促进凉山州经济发展、加快民族地区乡村振兴具有重要意义。
