今天是2024年07月19日 星期五

五岳抽水蓄能电站项目地下厂房开挖支护全面完成

来源:水电十一局

发布时间:2022年09月16日

点击数: 264

9月13日,随着最后一车湿喷混凝土喷射完成,湿喷台车机械臂缓缓收起,河南五岳抽水蓄能电站地下厂房第七层支护工作提前完成,也标志着五岳抽水蓄能电站地下厂房开挖支护工作全面完成,为机组安装奠定了坚实的基础。



五岳电站地下厂房由主机间、安装间和副厂房组成,呈“一”字形布置,地下厂房最大开挖尺寸长168.6米、宽26米、高56.4米,分七层进行开挖。自2020年12月1日首次爆破至2022年9月13日最后一段喷射混凝土完成,历经651个日夜,项目成功完成电站“心脏”部位的开挖,为水电十一局打造了一张抽水蓄能电站地下厂房施工的靓丽名片。



地下厂房自开工以来,项目就确立了打造水电十一局抽水蓄能电站“精品工程、标杆工程、样板工程”的目标,精心组织、科学管理,不断优化施工方案,通过采取第七层边墙固结灌浆、锁口锚杆预支护、控制爆破等措施,保证机坑预留中隔墩岩体的完整和稳定性;同时项目优化开挖路线,由两端的1号、4号基坑向中间进行相向开挖,加快了施工进度,为厂房提前完成创造有利条件。

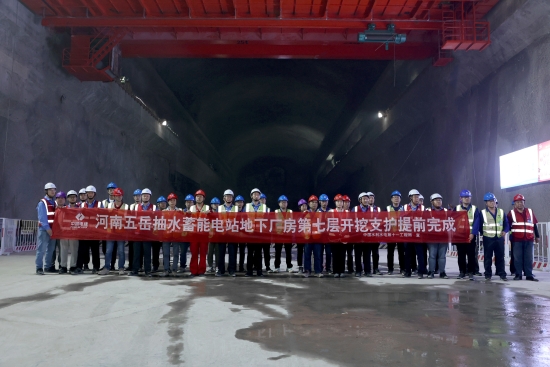

职工合影

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
