今天是2024年11月11日 星期一

中东抽蓄电站下水库主体工程完工

来源:水电五局

发布时间:2022年10月09日

点击数: 423

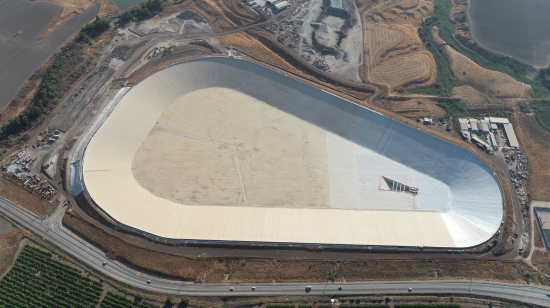

9月29日,随着中东抽水蓄能电站下水库最后一张防渗土工膜的铺设完毕,至此,下水库全库盆土工膜铺设圆满完成,标志着中国电建所属水电五局承建的中东抽蓄电站下水库主体工程完工,满足了工程防洪度汛和初期蓄水的主要条件。



中东抽水蓄能电站下水库位于90公路东侧,约旦河谷西侧,东非大裂谷延伸段北端末端,库底高程在海平面以下236米。由于下水库特殊的地理位置,为项目施工带来了多项挑战:一是由于地势降低,地下水位较高,开挖过程中面临着严峻的渗水考验;二是水库所在位置地质板块活跃,对地震烈度设计要求较高;三是经过前期地质勘探,下库大部分土料为湖湘沉积形成的泥灰土,为不良筑坝材料,有用料存在较大缺口,在寸土寸金的以色列,如何解决料物平衡问题是一大难题;四是项目地处淡水资源严重匮乏的以色列,业主要求初期蓄水过程中,整体库盆渗漏每日不超过200立方米。这样的高要求,不仅在国内,乃至全球整个水电行业都是一项严苛的标准。



为了攻克上述难题,项目工程师夜以继日,集思广益,反复论证,在不懈努力下,终于找到了解决方案:沿边坡增设多道反滤截水槽,系统地将地下渗水引排至反抽井内,有效解决了开挖渗水问题;首次引入全库盆2毫米厚的土工膜防渗体系,满足严苛的抗渗指标;坝体填筑过程中,引入“金包银”的结构理念,即采用数量有限的优质筑坝料“金”在外层,包裹住内层的普通筑坝料,虽然增加了一定施工难度,但完美的解决了土料缺口问题,达到了土料使用平衡;在北侧的高筑坝区,利用3号公共道路的特殊位置增加道路填筑体量,反压到水库背坡,有效解决坝体地震作用下的安全稳定问题,同时也解决开挖弃料的去向问题,可谓一举多得。



在系列方案的优化下,项目全体员工努力拼搏,最终实现了中东抽蓄电站下水库主体顺利完工,这一重要节点顺利实现,凝聚了项目全体水电工程师们的智慧,对公司在海外抽蓄项目的技术积累和经验总结起到了重要作用,具有里程碑式的意义。下水库主体顺利完工,标志着项目蓄水已经进入倒计时阶段,项目团队将继续攻坚克难,奋勇前行,为早日实现蓄水发电的目标努力奋斗。









特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
