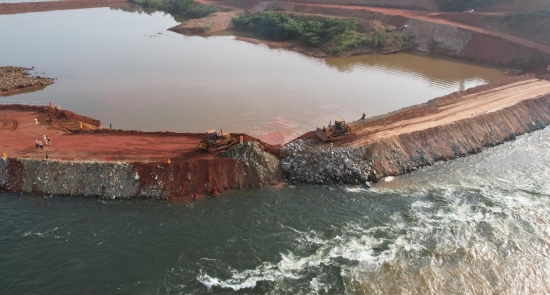

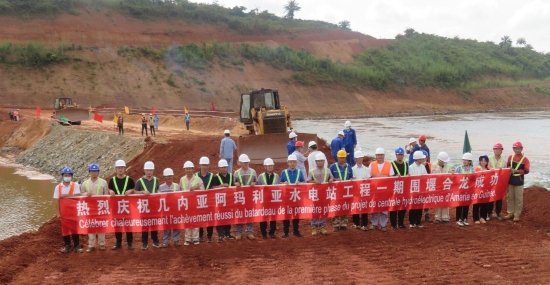

当地时间12月4日上午,伴随着“轰隆、轰隆”机械的轰鸣声,几内亚阿玛利亚水电站左岸一期围堰提前27天完成合龙,标志着工程进入主体工程施工阶段,为左岸厂房及混凝土坝段施工奠定了坚实基础。
左岸一期围堰为土石围堰,堰体采用粘土心墙防渗,挡水标准为全年20 年一遇洪水。围堰轴线长约833.65米,堰顶宽8米,最大堰高约15米。围堰填筑始于2022年11月5日,项目部全体员工秉承团结协作、吃苦奉献精神,历经29天的酷暑高温,提前27天完成了围堰合龙,圆满完成了2022年最后一个节点目标,继续冲刺下一个了不起。
