浙江缙云抽水蓄能电站首台机组座环蜗壳吊装顺利完成

来源:水电三局

发布时间:2022年12月30日

点击数: 245

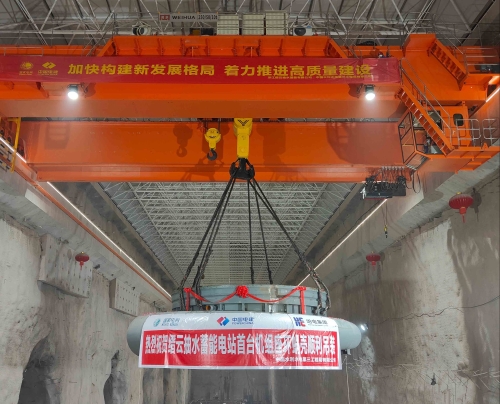

12月23日上午9时,伴随着五彩的礼花,由水电三局承建的浙江缙云抽水蓄能电站机电设备安装项目部首台座环蜗壳正式吊装,标志着项目部年前又一重大工程节点的顺利完成。业主及监理对水电三局工作表示了认可并提出了高度赞赏。



浙江缙云抽水蓄能电站座环与蜗壳由哈尔滨电机厂生产,分为两瓣运输至施工现场,进厂后在安装间进行座环拼装焊接、蜗壳凑合节装配及焊接等工作。本次吊装的首台机(1号机)座环蜗壳吊装总重量为191吨,11月25日全部到货,经过紧张的前期准备及组装工作,于12月2日开始正式焊接,并于12月21日全部焊接完成。



为保证施工质量和进度,在施工前,项目部多次召开专题会和技术交底会,讨论施工重点、难点,细排施工工期;施工过程中,项目部采取两班作业制,安排专人每天对座环平面度及圆度进行监测,同时对焊接过程中焊缝温度、焊接电流、焊接顺序等重要内容进行严格控制。同时,项目部组织人员每天下午在现场会同业主、监理、设计及厂家等相关人员召开协调会,讨论施工进展及存在的问题,明确下一步工作思路及注意事项。经过25天的紧张作业,1号机座环蜗壳圆满完成组装焊接工作,实测座环平面度、圆度满足设计要求,焊缝无损检测一次合格率达到99%以上。



自7月31日缙云抽水蓄能电站地下厂房1号机组段交面、8月31日1号机组首节尾水肘管吊装以来,缙云电站地下厂房内土建和机电施工紧密配合、相互协作,共同按照进度计划节点安排快步推进,确保了首节座环蜗壳的顺利吊装。



此次座环蜗壳吊装的顺利完成,标志着项目部年前重大工程节点的完成,为2024年首台机组发电目标打下了坚实基础。
