巴基斯坦SK水电站总体施工进度完成85%,预计2024年投产

来源:见道网

发布时间:2023年02月03日

点击数: 613

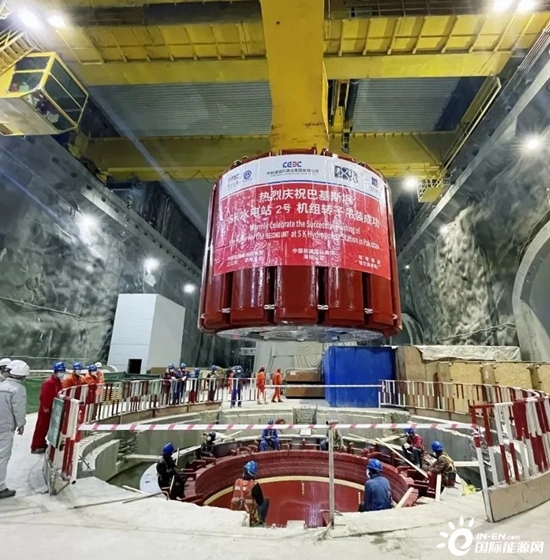

巴基斯坦当地时间2023年1月月31日,由中国能建葛洲坝三公司承建的SK水电站第三台机组转子顺利吊装完成。



由中国能建葛洲坝集团投资建设的SK水电站项目位于开伯尔-普什图省曼塞赫拉地区的昆哈河上,电站共安装4台单机容量221MW 的冲击式水轮发电机组,是目前全球在建单机容量最大的冲击式水轮发电机组。

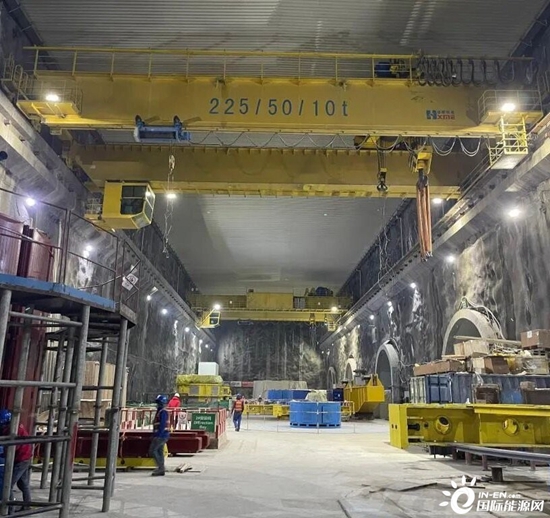

SK水电站主厂房工区内景



2023年是共建一带一路倡议提出10周年,也是中巴经济走廊启动10周年。通过总结过往项目经验、广泛征求国内专家意见、优化施工方案、加强巴方员工培训等措施,苏吉吉纳里水电站项目正稳步有序地向高质量完成建设目标迈进。





苏吉吉纳里水电站第三台机组转子顺利吊装



SK水电站总装机容量为884兆瓦,已于2022年10月26日实现压力竖井全线贯通,为电站投产发电奠定基础。项目预计将于2024年投产。投产后,电站每年可为巴基斯坦提供32亿千瓦时清洁电能,助力巴电力能源结构优化。



项目即将完工



目前,巴基斯坦SK水电站总体施工进度约完成85%。其中,大坝区域正在进行坝体回填,N15改线道路施工已进入收尾阶段;引水隧洞全线贯通,衬砌已完成68%;厂房及开关站土建施工已基本完成;项目正在进行机电金结安装、竖井钢衬安装及机组安装。
