江西省宜春市四方井水利枢纽工程投产发电

来源:水电五局

发布时间:2023年02月10日

点击数: 264

2月7日,由水电五局承建的江西省宜春市四方井水利枢纽工程顺利通过机组启动验收并正式并网投产发电,标志着该工程取得重大阶段性进展。

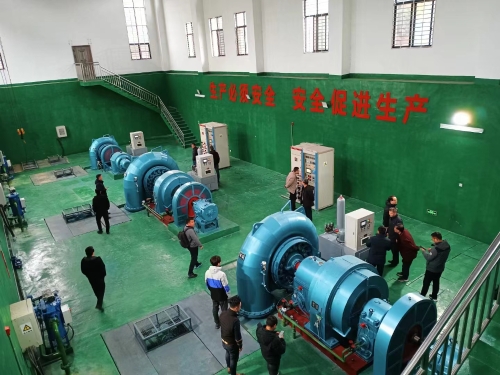

机组验收工作组深入施工现场检查工程完成情况和工程施工质量,听取了工程建设、设计、监理、施工、质量监督、机组启动技术预验收等工作报告,检查了施工记录、质量评定及相关工程档案资料,并根据现场核查情况宣布了验收结果。验收工作组一致认为,江西省宜春市四方井水利枢纽工程3台机组各项指标满足相关规范,3台机组的启动运行的建筑物、设备已全部完成,相关电气交接试验完成,各系统全部调试完成,电网调度已接入,运行操作规程已编制审批完成,具备机组启动运行条件,同意通过3台机组启动验收。



四方井水利枢纽工程自2018年1月14日开工以来,先后克服了工程协调难度大、岩溶地区地质条件复杂、长期降雨影响、施工难度大、工期紧张等诸多不利因素,稳步、快速、主动的推进工程建设。工程建设期间,项目狠抓安全、质量,建立了完善的安全保障体系和质量保障体系,期间多次受到水利部太湖流域管理局、省水利厅、市水利局、市政府及参建各方的称赞。



四方井水利枢纽工程为国家“十三五”期间分步建设的172项重大水利工程项目之一,也是国家2017年新开工建设的15项重大水利工程之一。电站装机1500千瓦,多年平均发电量368.94万度。发电厂房设计布置3台混流式卧式水轮发电机组,1#机组额定功率为240千瓦,2#及3#机组额定功率为630千瓦。



据悉,四方井水利枢纽工程2022年10月30日至2022年11月2日发电机组试运行,2023年2月5日发电机组正式运行,目前该工程累计发电量21万余度。
