世界最大抽蓄电站一期全部投产发电

来源:水电七局

发布时间:2023年05月18日

点击数: 210

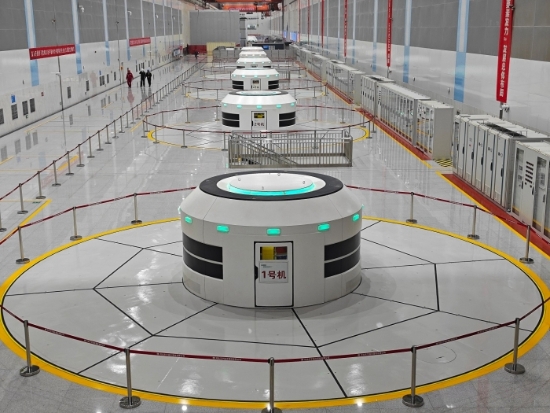

5月12日,由水电七局承担安装任务的世界在建最大抽水蓄能电站——丰宁抽水蓄能电站一期6号机组结束15天考核试运行,标志电站一期工程全部机组投产发电。



电站位于河北省丰宁满族自治县境内的栾河干流上,上水库库容4814万立方米,下水库库容5961万立方米,装机总容量3600兆瓦,建设规模居世界之最。分为两期开发,分别为1800兆瓦,其中一期工程安装6台单机容量300兆瓦的定速水泵水轮机发电电动机组。



2021年12月30日,首台(1号)机组投产;2022年7月30日,2号机组投产;2022年8月27日,3号机组投产;2022年11月20日,4号机组投产;2023年3月18日,5号机组投产。



据了解,该电站被誉为世界最大的“超级充电宝”和抽蓄电站领域的“百科全书”,建成后将接入京津和冀北电网,承担调峰、调频、调相、储能、系统备用和黑启动等“六大功能”,进一步促进河北北部的风电、太阳能发电等大规模发展,优化京津冀地区的能源结构,助力京津冀地区实现“双碳”目标。
